進行中のプロジェクト

(仮称)女川町立保育所建設工事

SUMMARY

  • 用途:保育所
  • 所在地:宮城県女川町
  • 延床面積:1312.94 ㎡
  • 構造・階数:木造一部鉄骨造 地上1階

工期:令和2年6月~終了

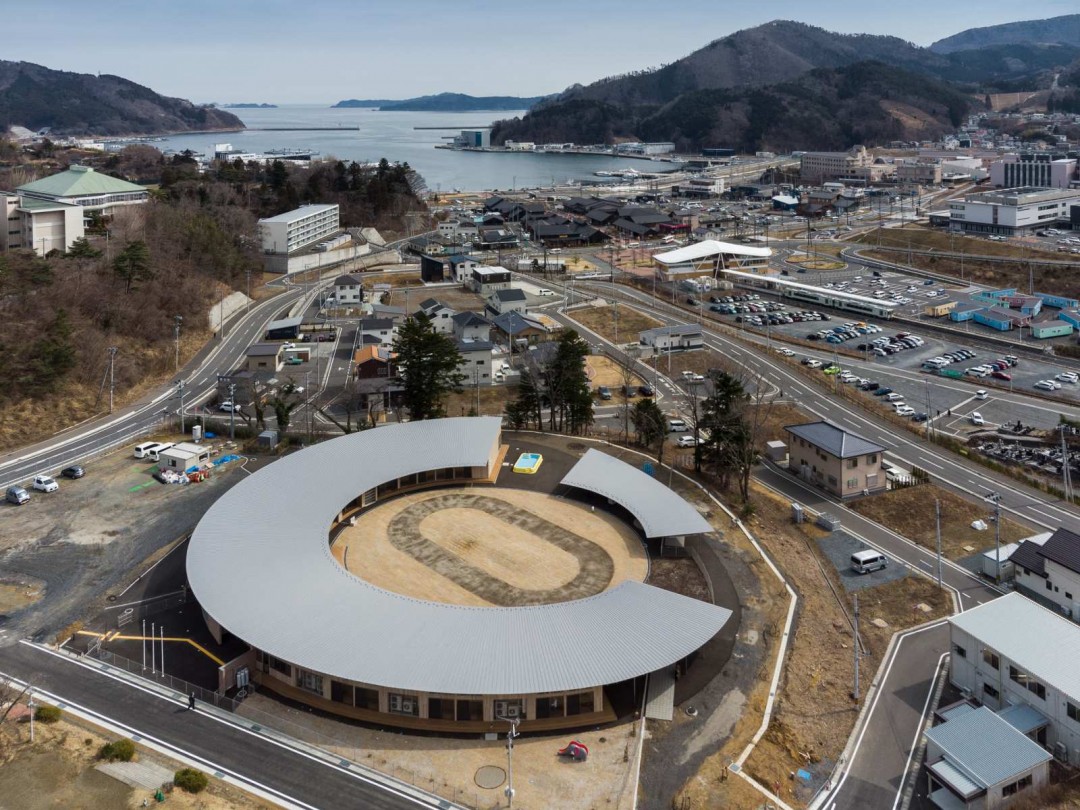

2期工事が完了しました。

2022.04.25

令和4年2月 予定していた全ての工事が無事終わりましたので、改めて紹介させていただきます。

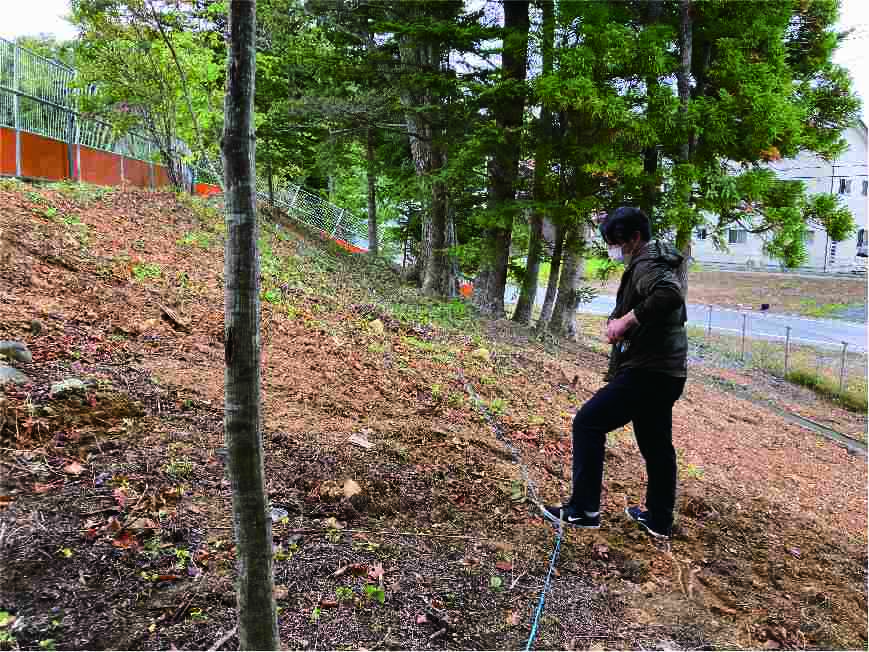

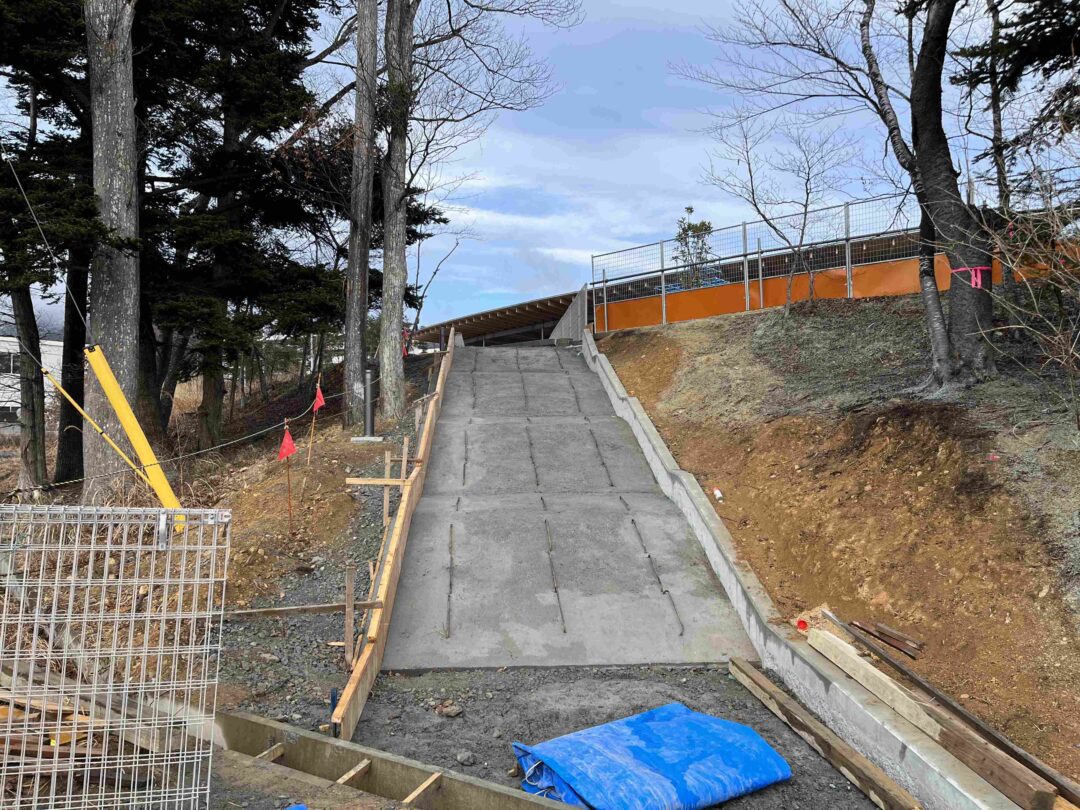

2期工事では駐車場の他、園児と地域が緩やかにつながる「ふれあいの道」、既存法面を活用した「冒険のにわ」の整備を行いました。

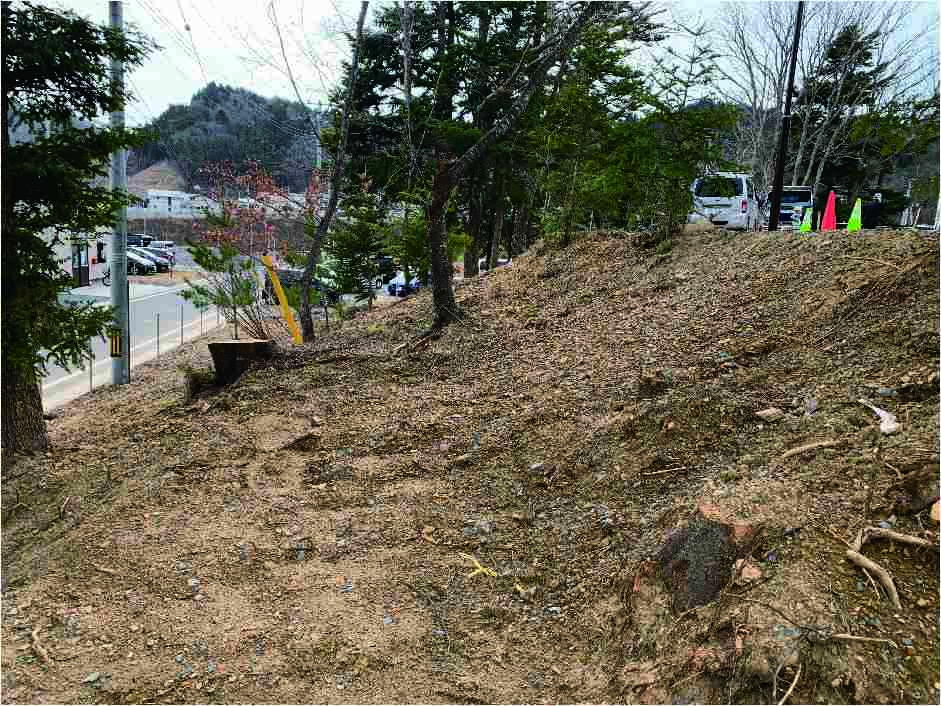

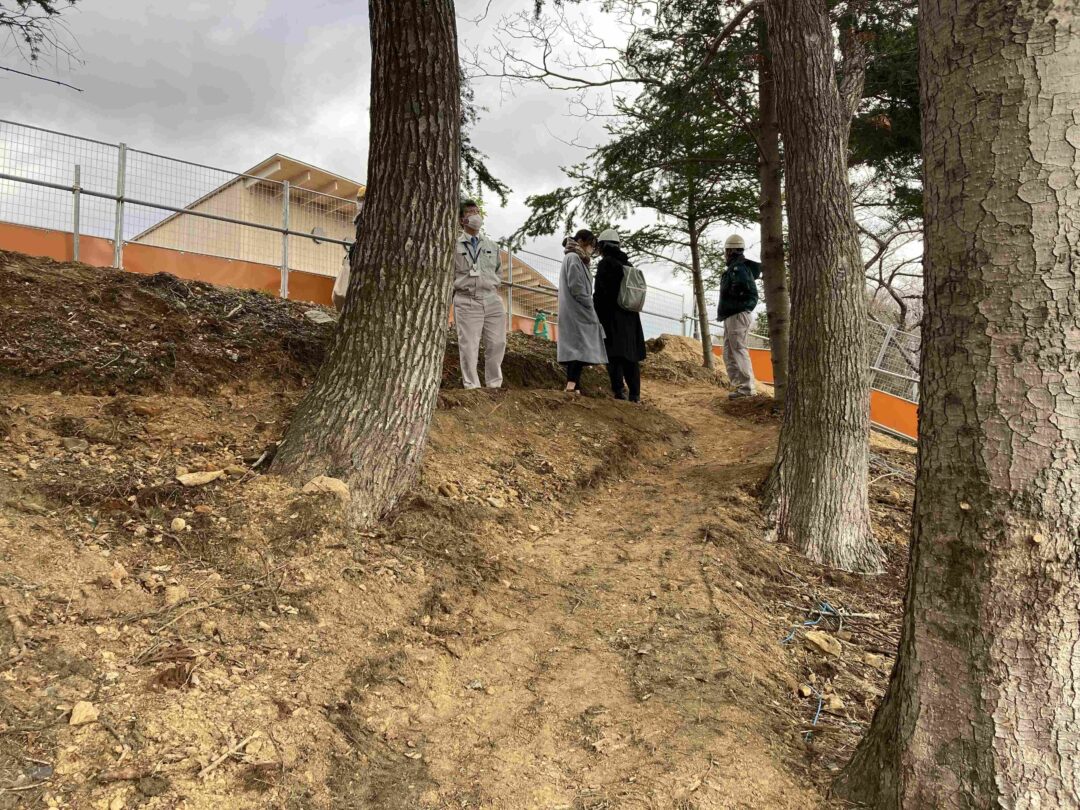

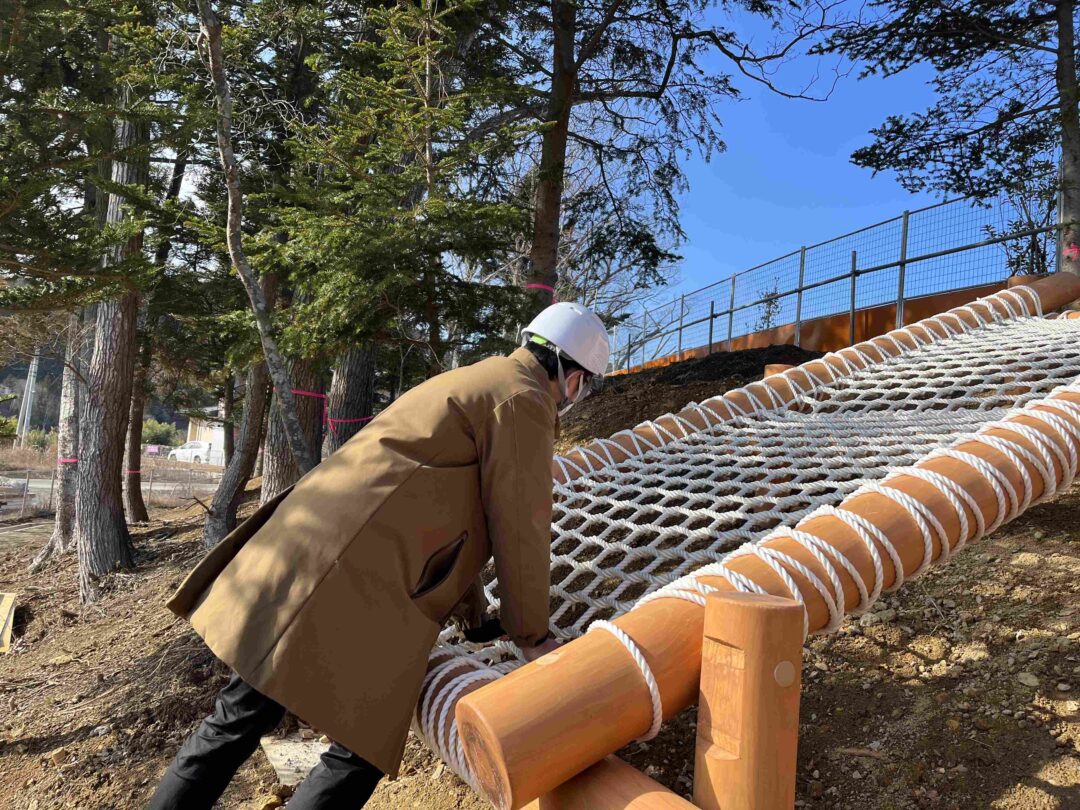

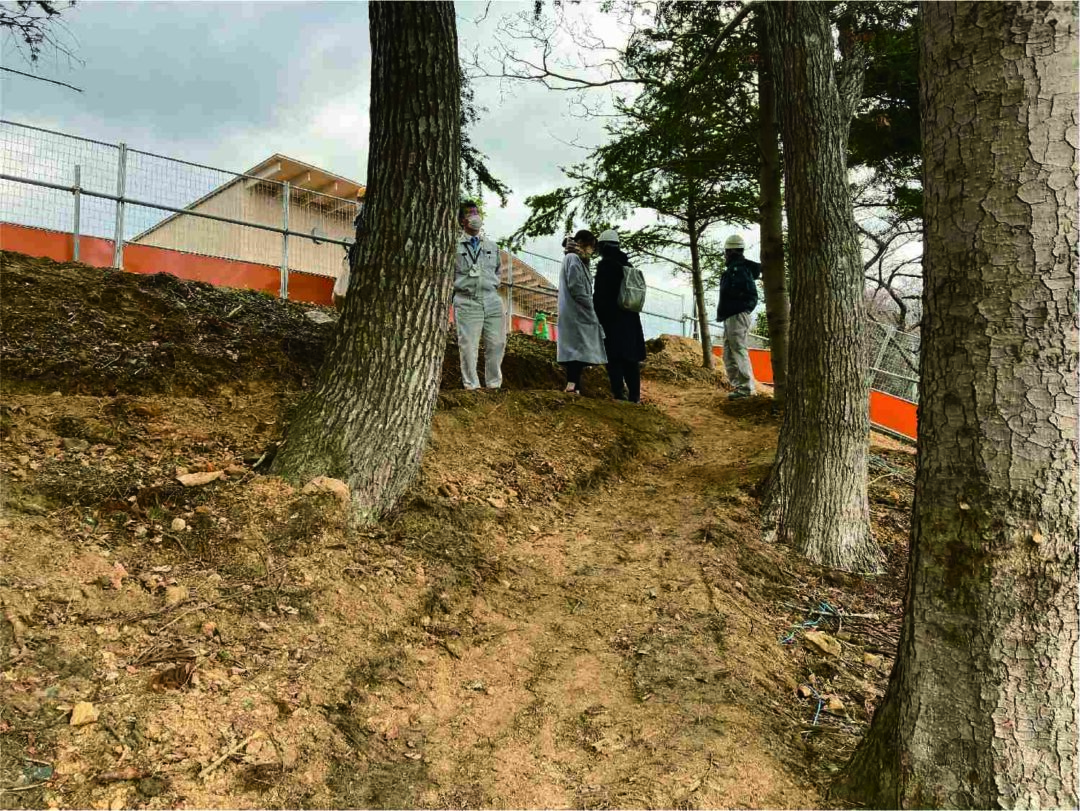

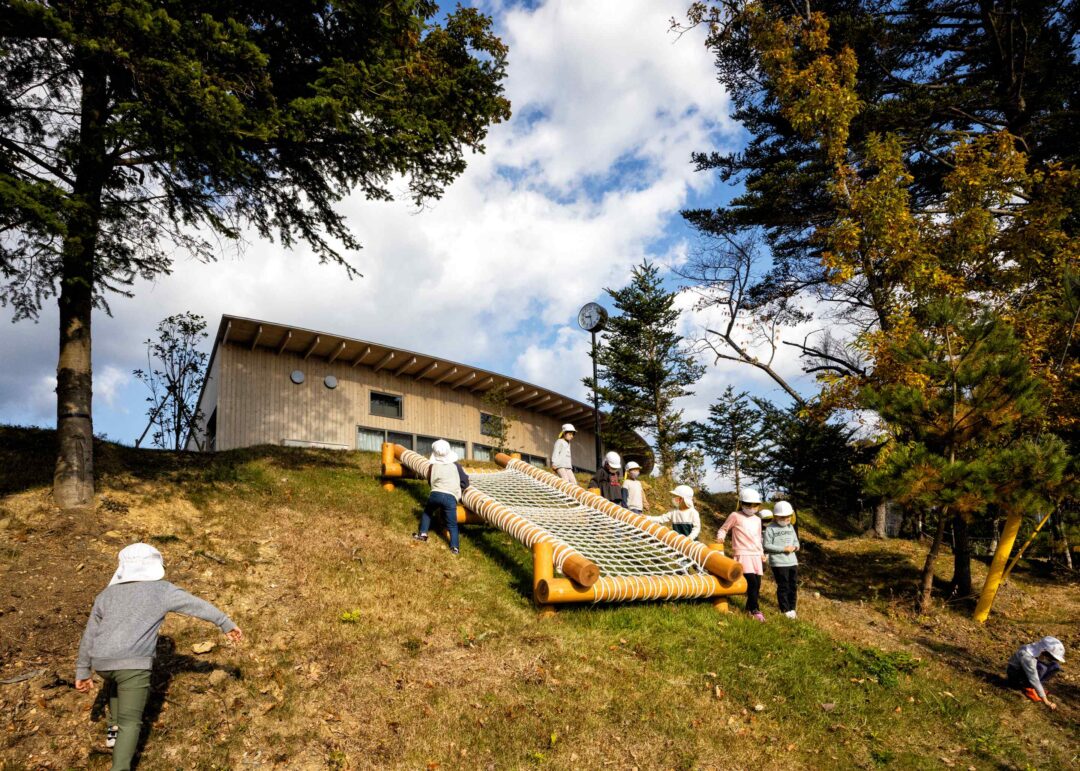

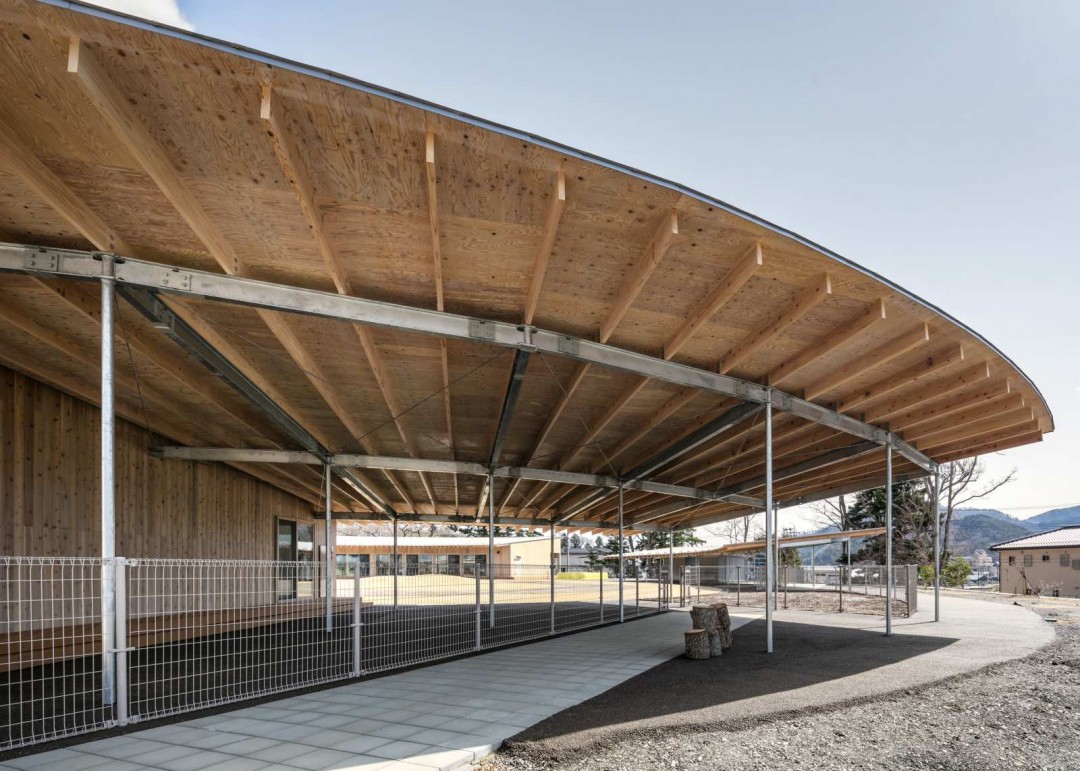

工事の経過や着工前との比較で、既存法面が園児達の「冒険のにわ」になっていく過程を紹介します。

外構工事が進んでいます

2022.01.31

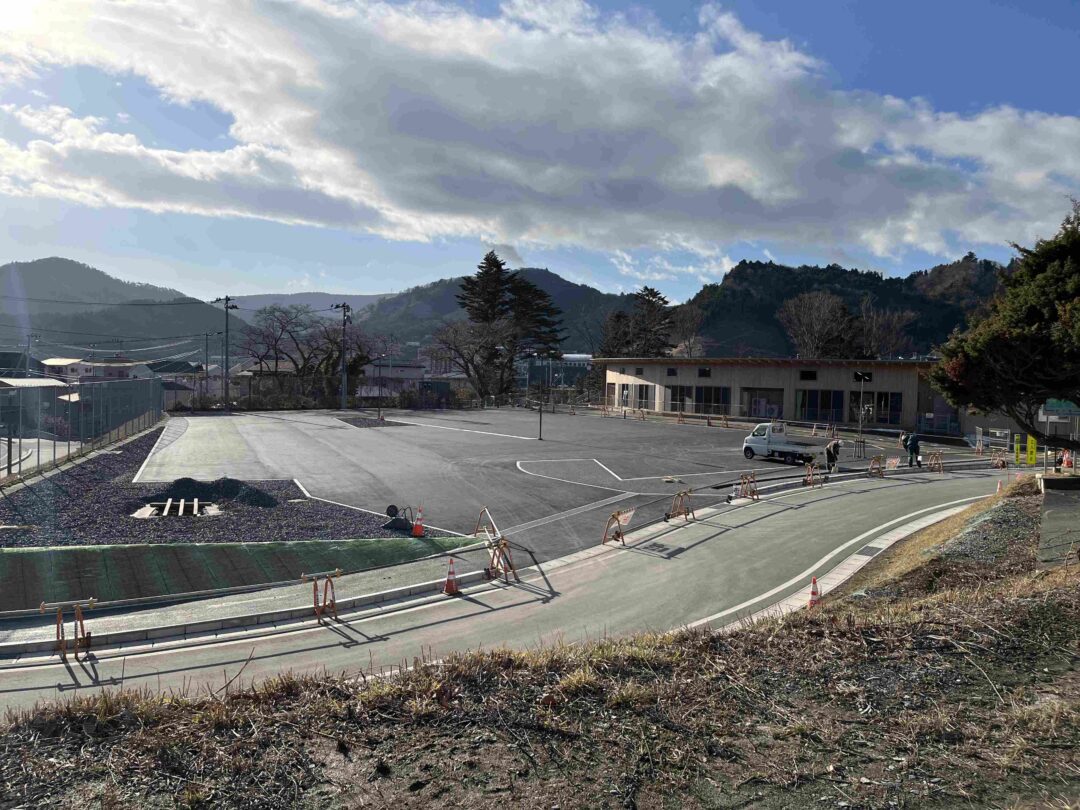

工事も終盤に差し掛かり、これまで砂利敷きだった駐車場や「ふれあいの道」の屋外階段工事が進み、敷地全体の景色が変わってきました。

2期工事がはじまりました。

2021.09.30

しおかぜ保育所が開所してから5ヶ月程度経ち、2期工事として駐車場や「冒険のにわ」周辺等の外構工事がはじまりました。

1 (NXPowerLite Copy) 2 (NXPowerLite Copy)

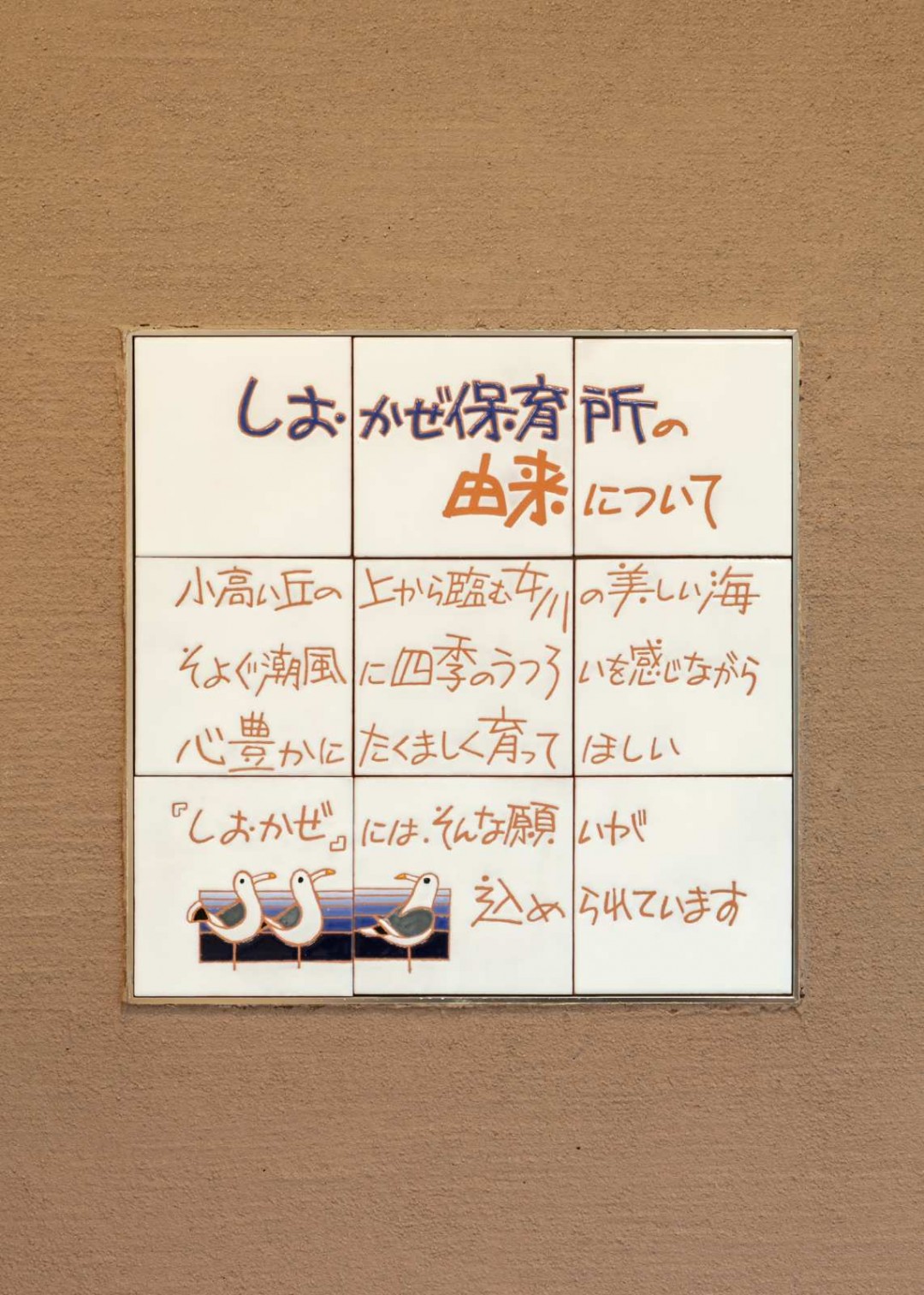

女川町立保育所(女川町立しおかぜ保育所)開所式

2021.04.15

0

令和3年4月1日、来賓の方をはじめ関係者約30名が開所式に出席、遊戯室で式典が執り行われました。弊社からは渡邉代表取締役社長、岩根次長、佐々木が出席し感謝状を頂きました。

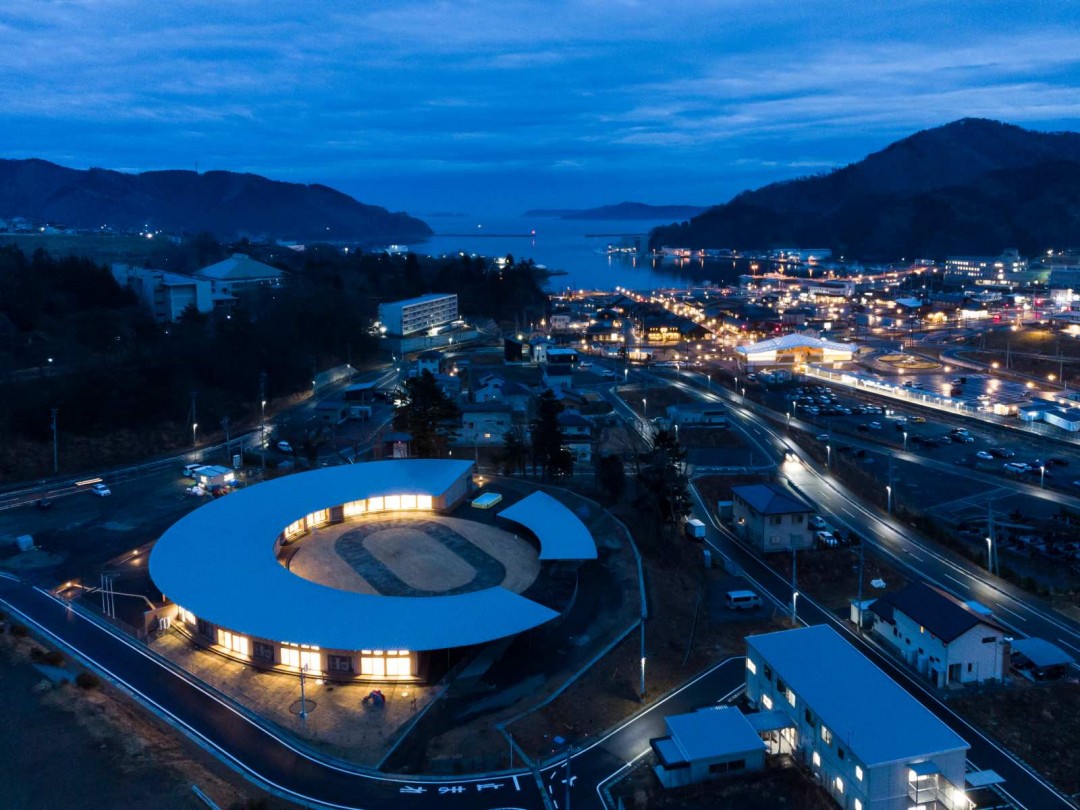

女川町立保育所(女川町立しおかぜ保育所)が竣工しました。

2021.04.10

0 (NXPowerLite Copy)

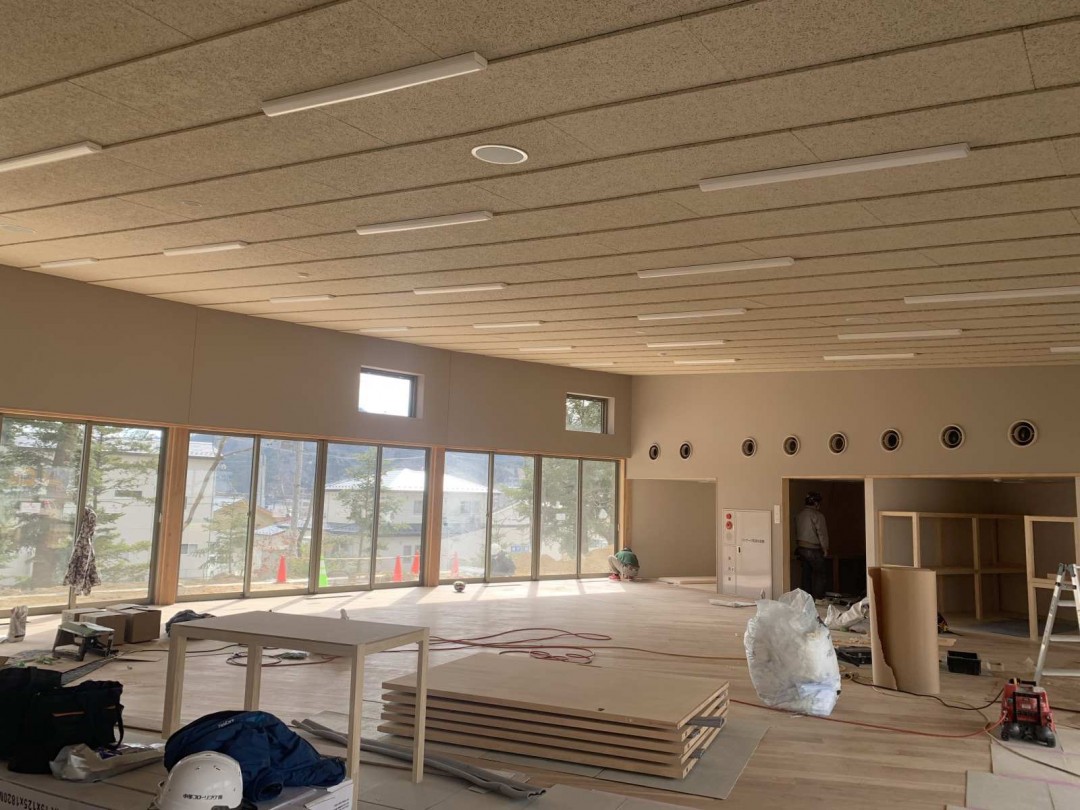

2019年5月の基本設計から約2年半、この度、無事竣工しました。

本計画に関係されたすべての方々に深く感謝致します。

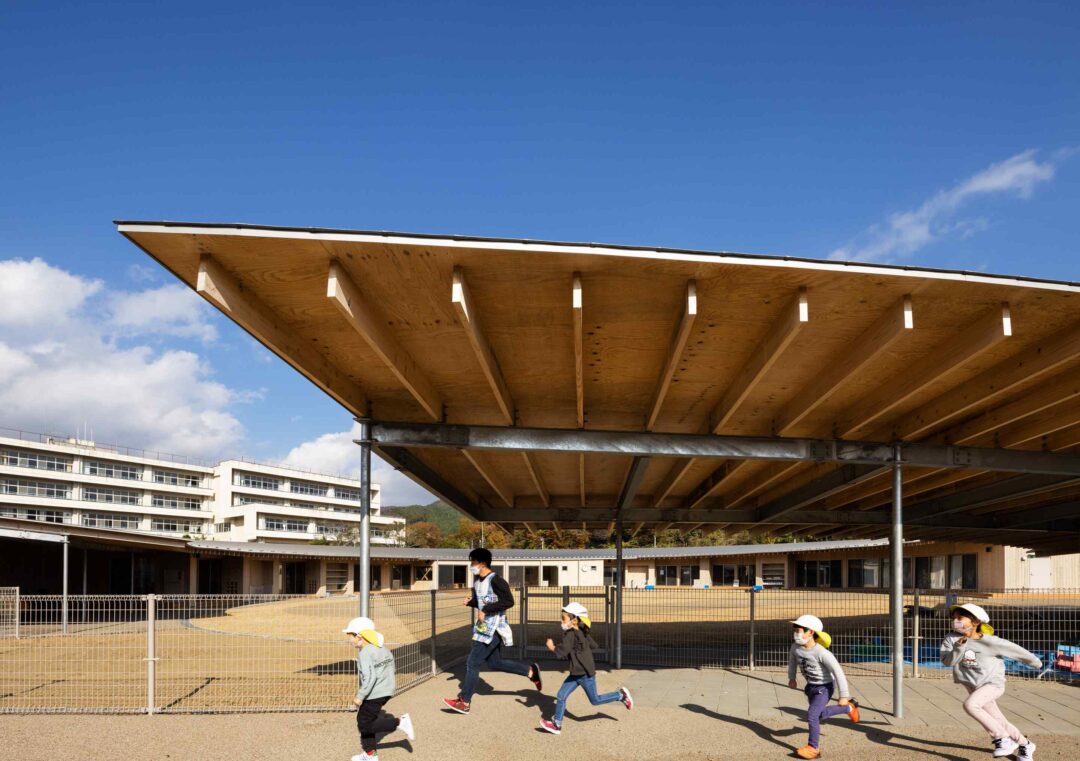

こどものための保育所としてはもちろんの事、地域の交流の場として町民の皆様に愛される施設になることを期待しています。

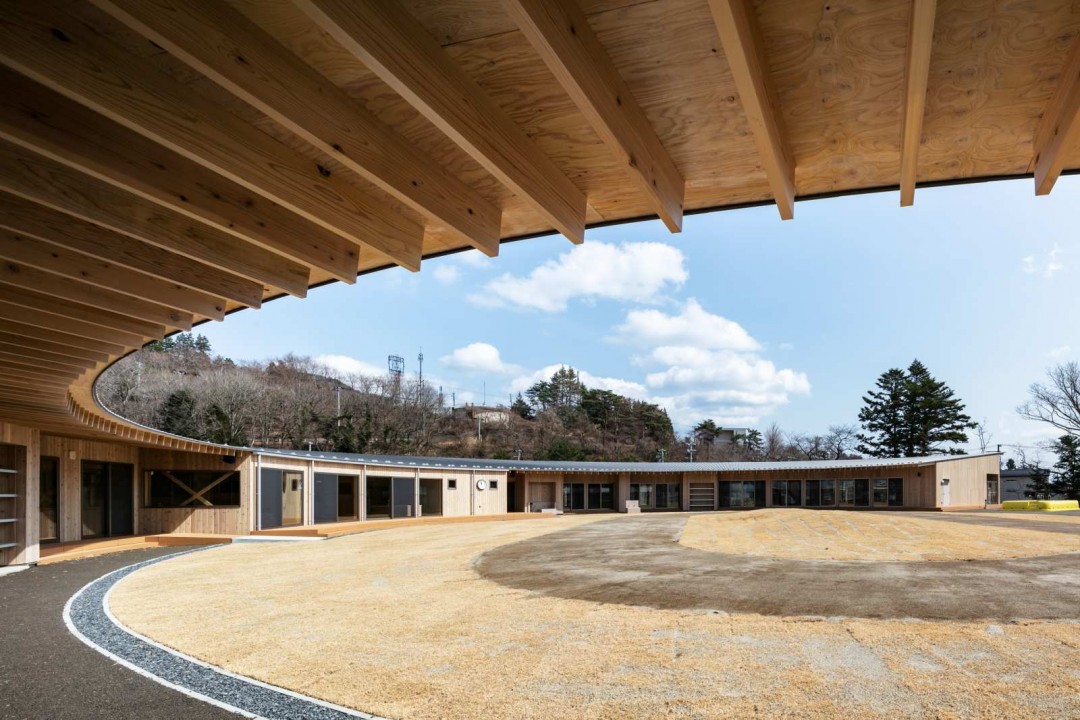

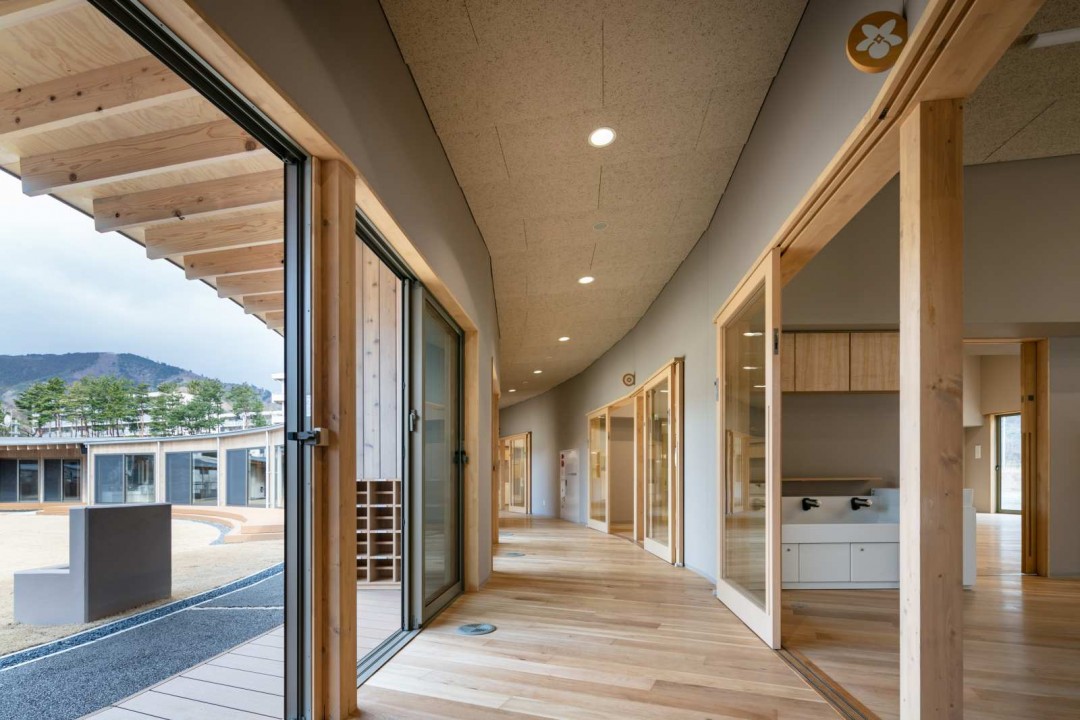

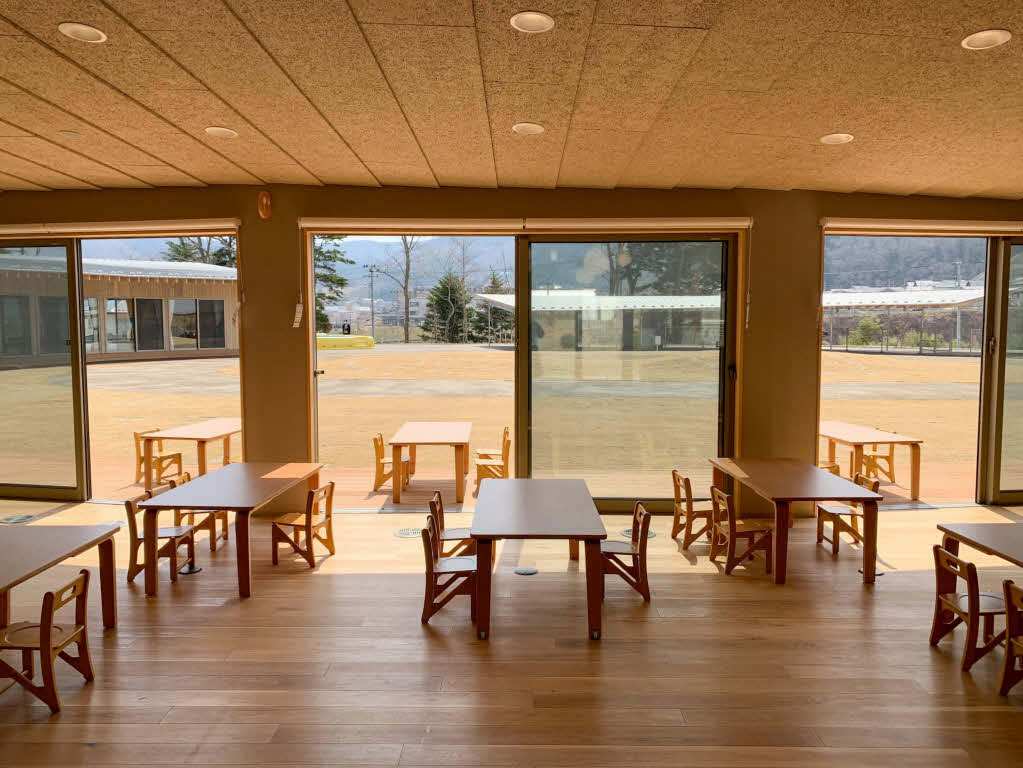

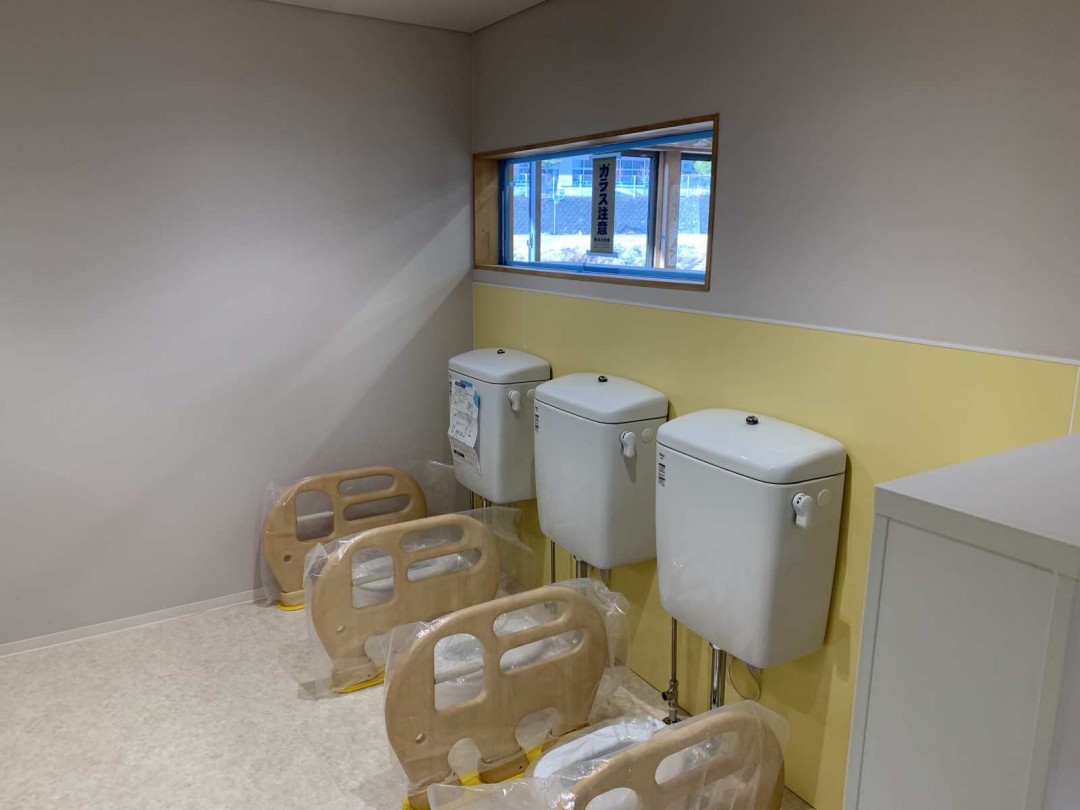

竣工した建物を紹介させていただきます。

完成が近づいてきました。

2021.02.25

1 (NXPowerLite Copy) 2 (NXPowerLite Copy)

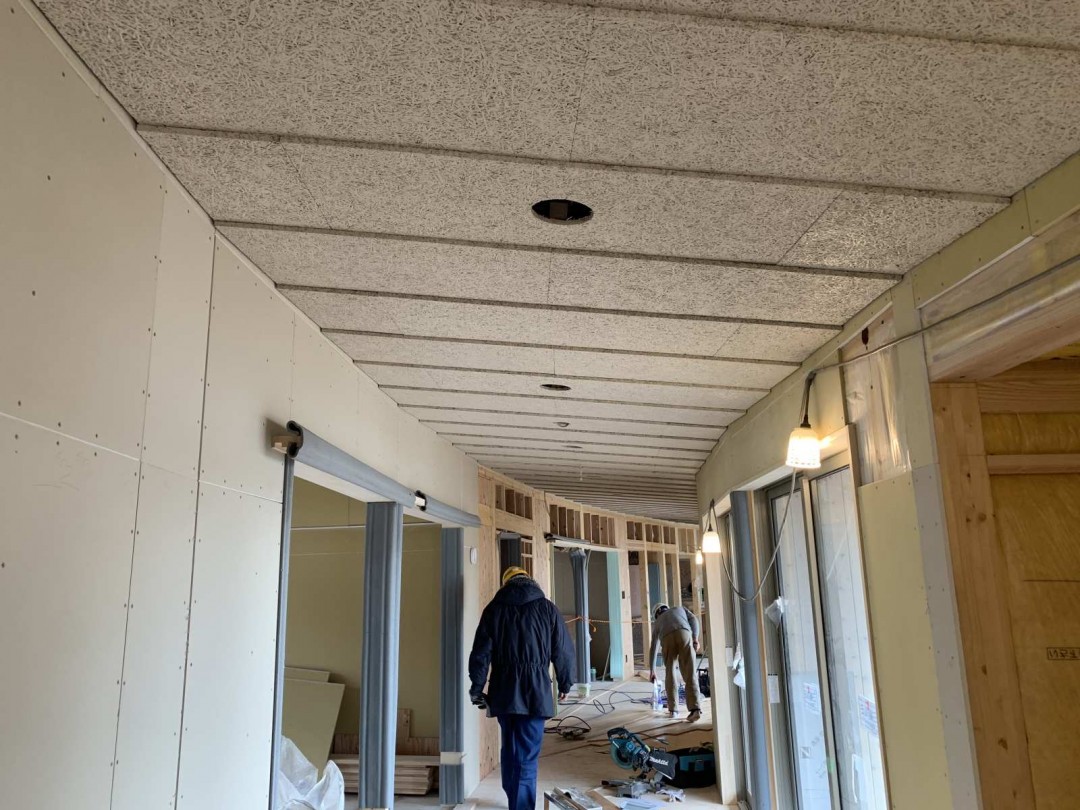

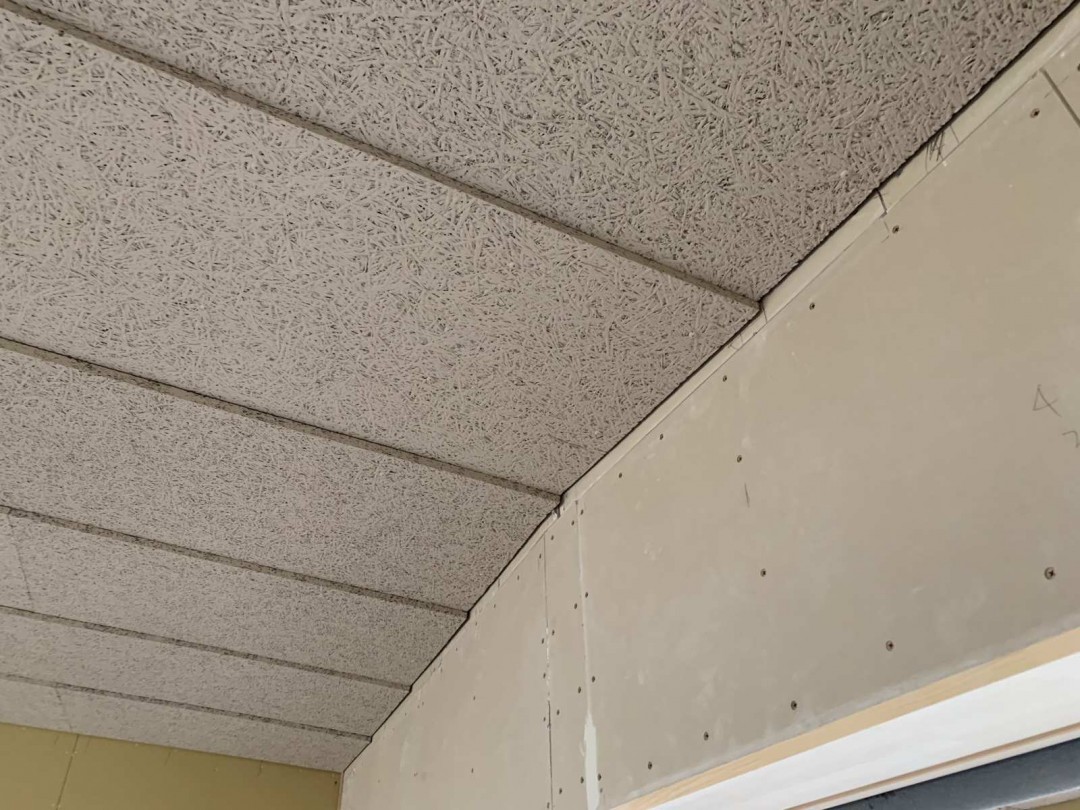

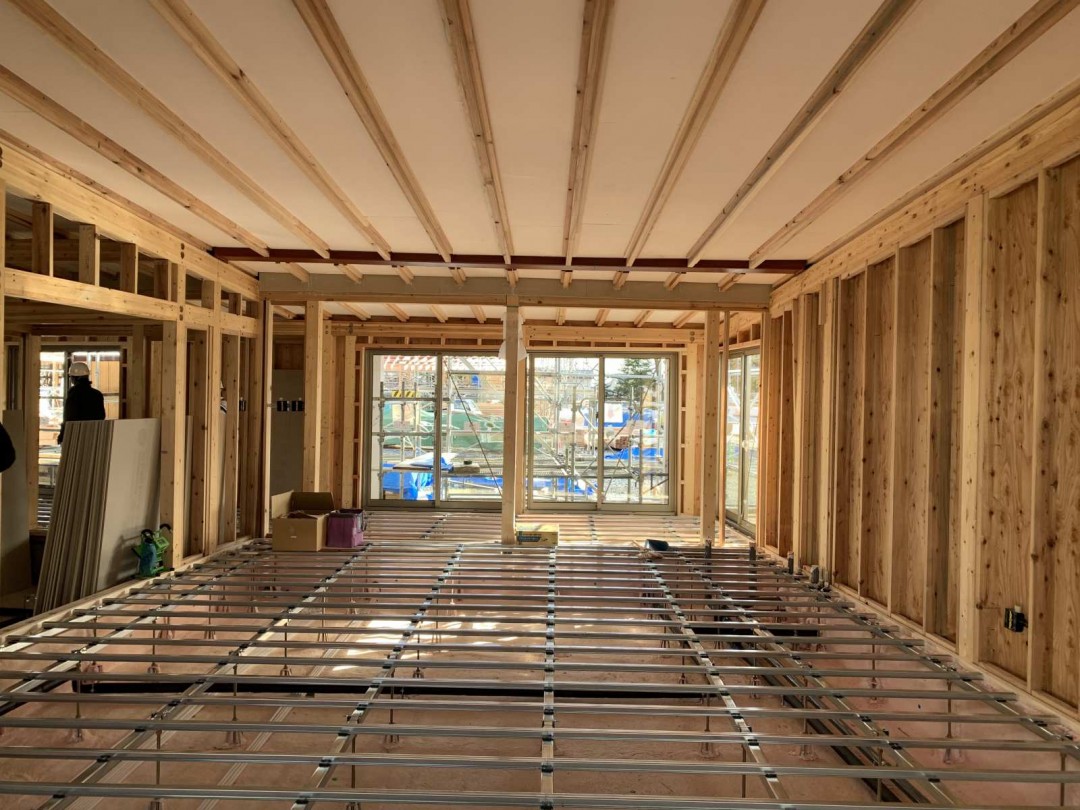

内装工事も終盤となり内部足場も全て外れ、開放的な遊戯室が見えるようになりました。

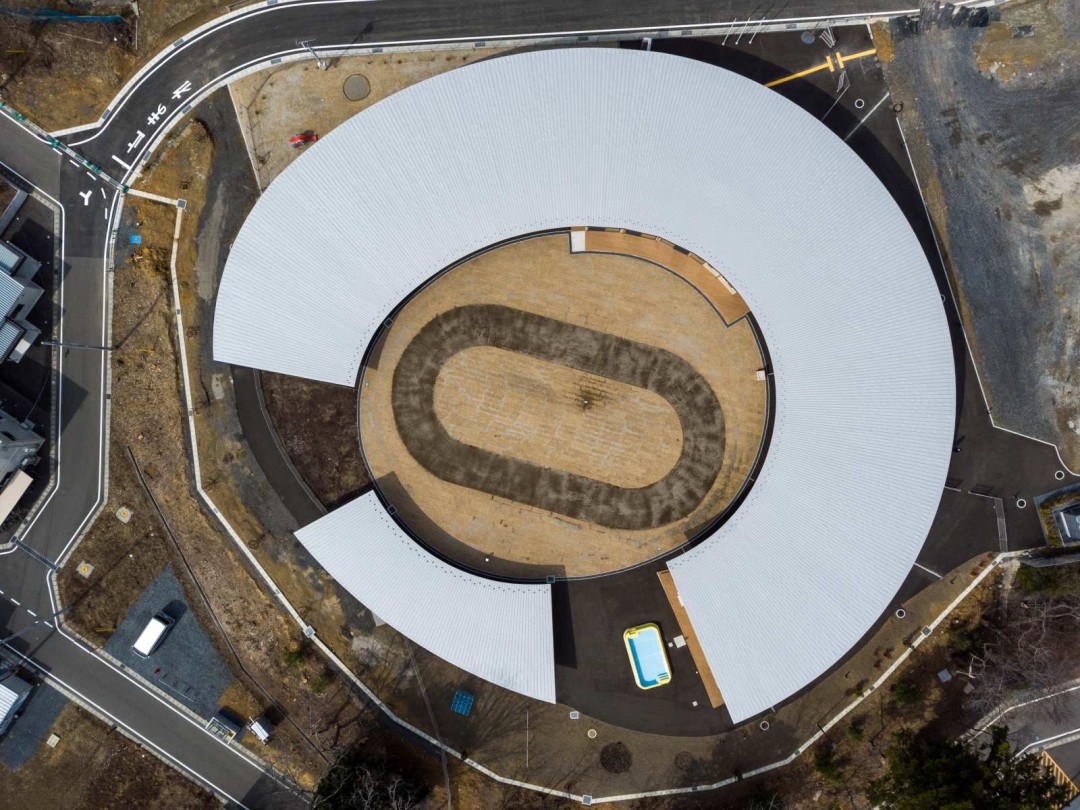

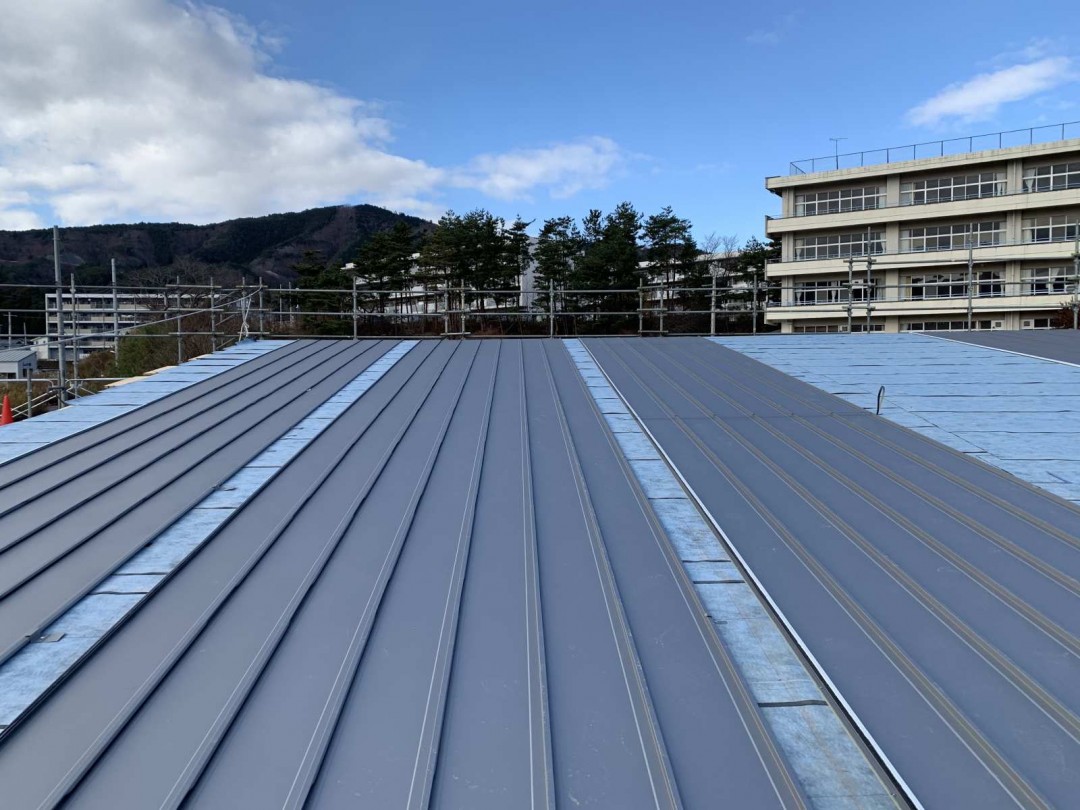

屋根ができあがりました。

2021.01.31

DCIM100MEDIADJI_0413.JPG 2 (NXPowerLite Copy)

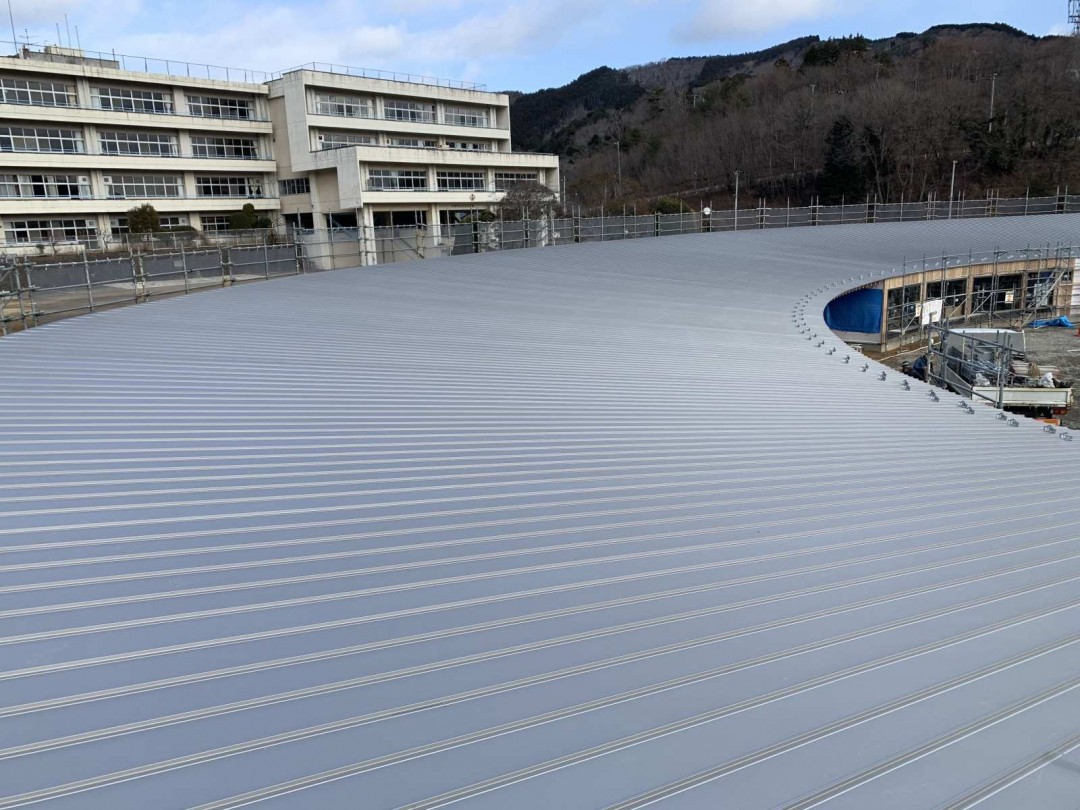

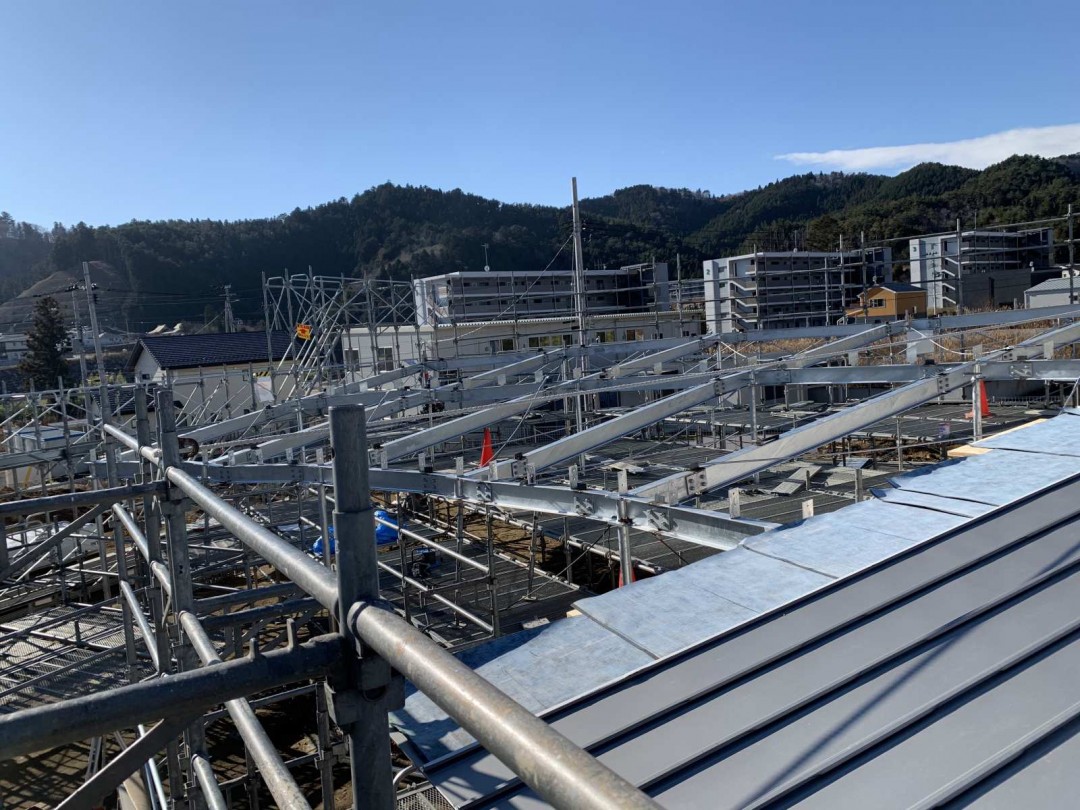

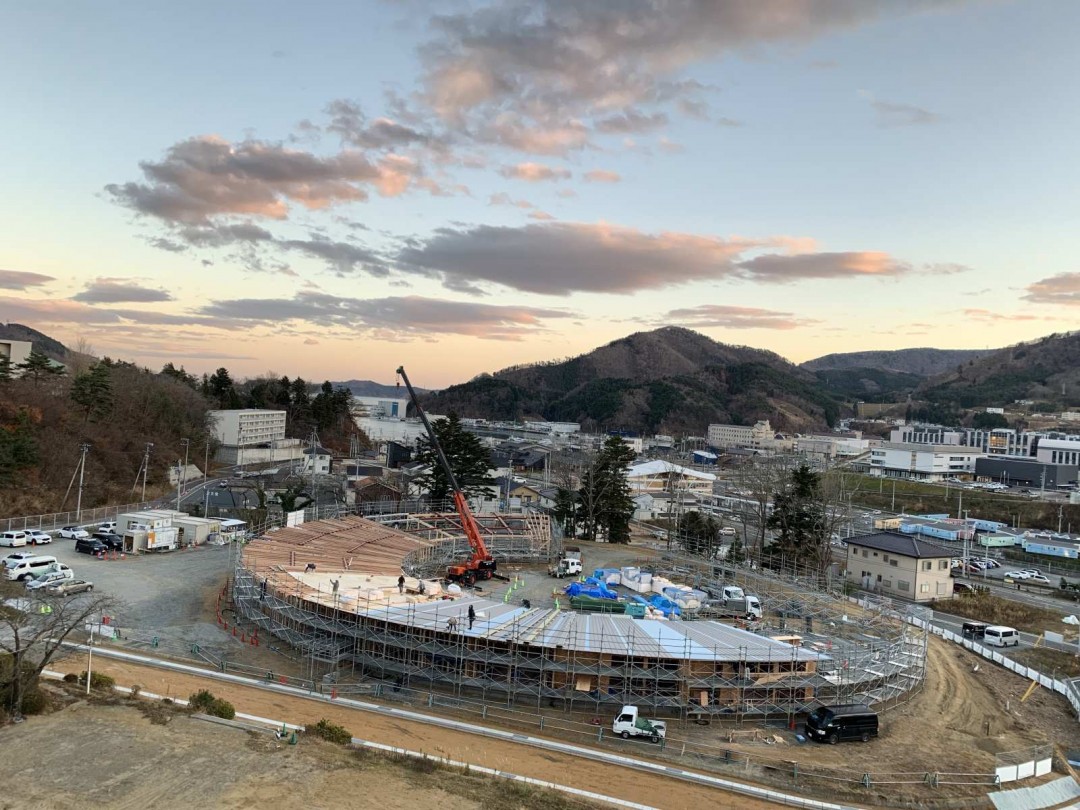

建物全体に屋根がかかり、円形の園舎がはっきりと分かるようになりました。

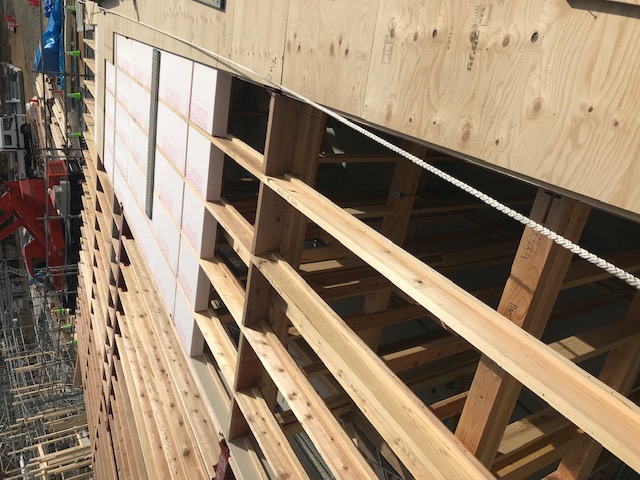

屋根の形が見えてきました

2020.12.25

1 (NXPowerLite Copy) 2 (NXPowerLite Copy) 3 (NXPowerLite Copy)

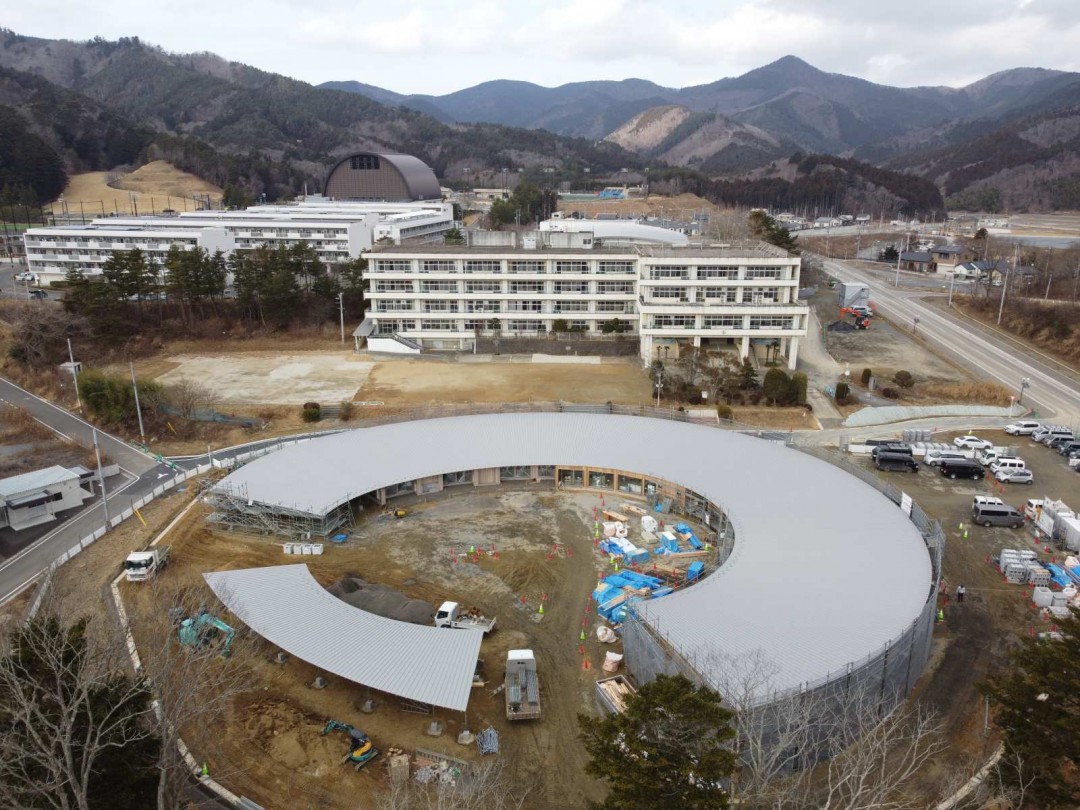

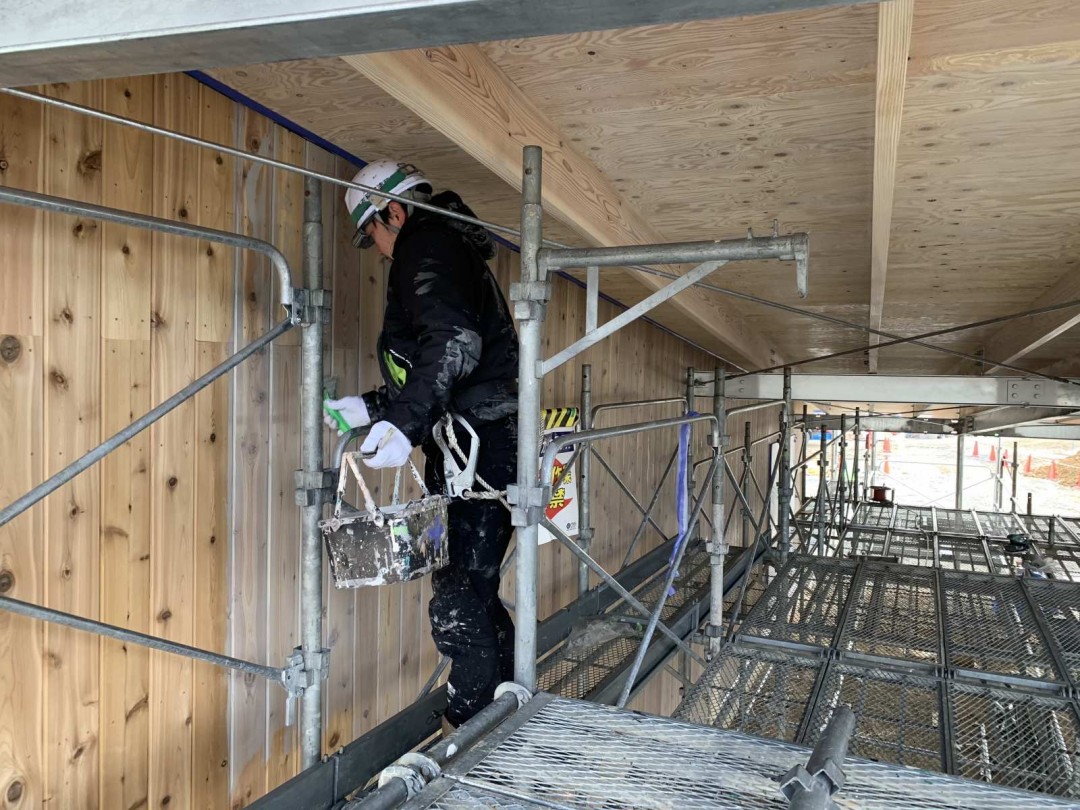

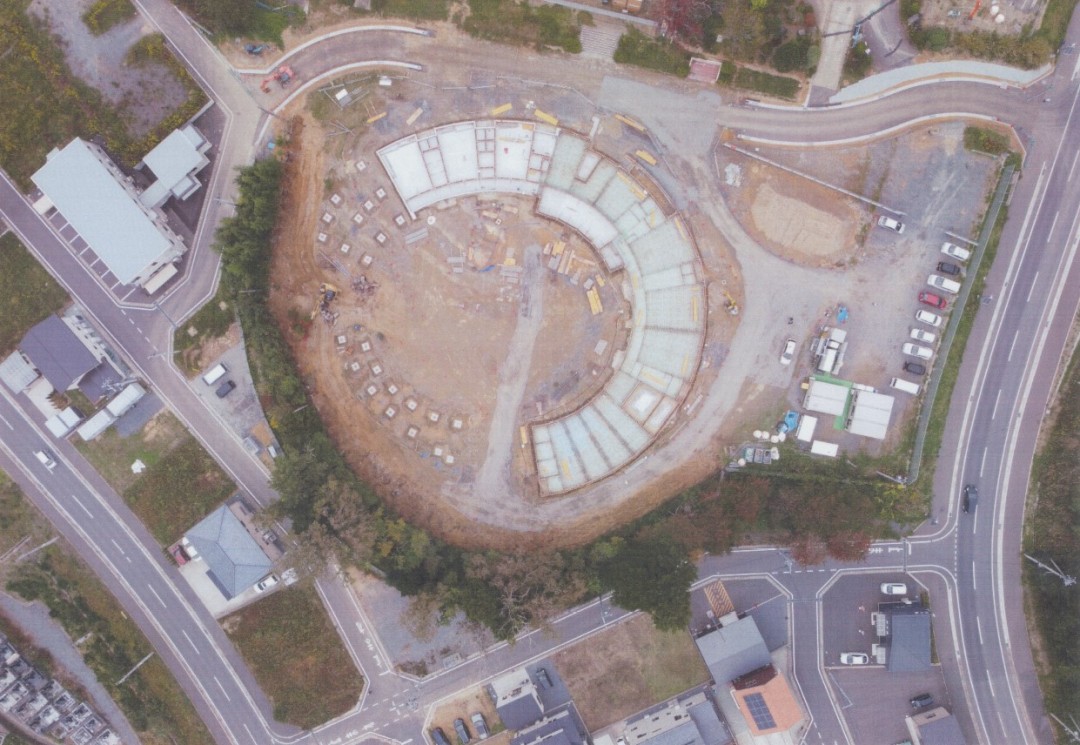

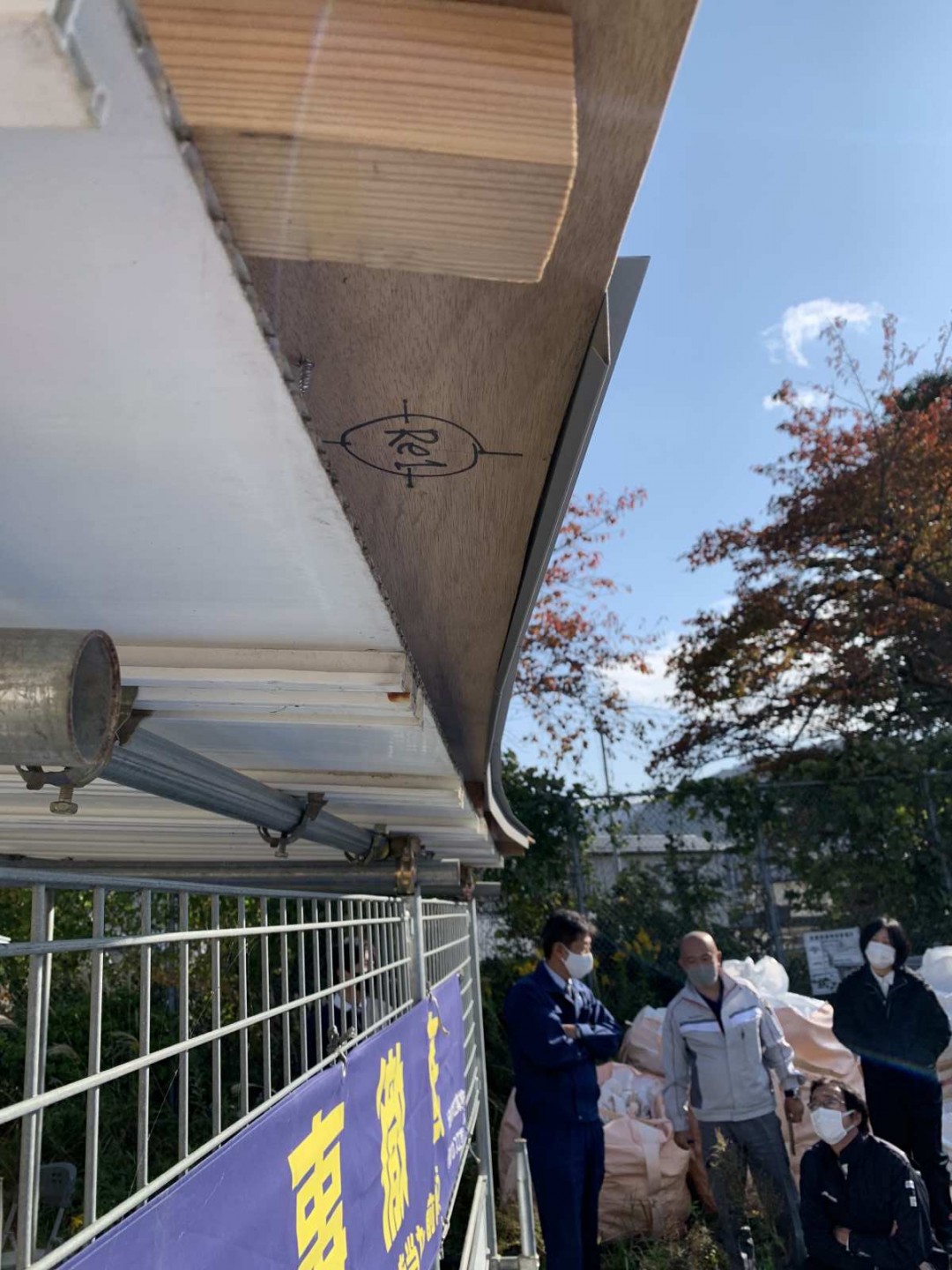

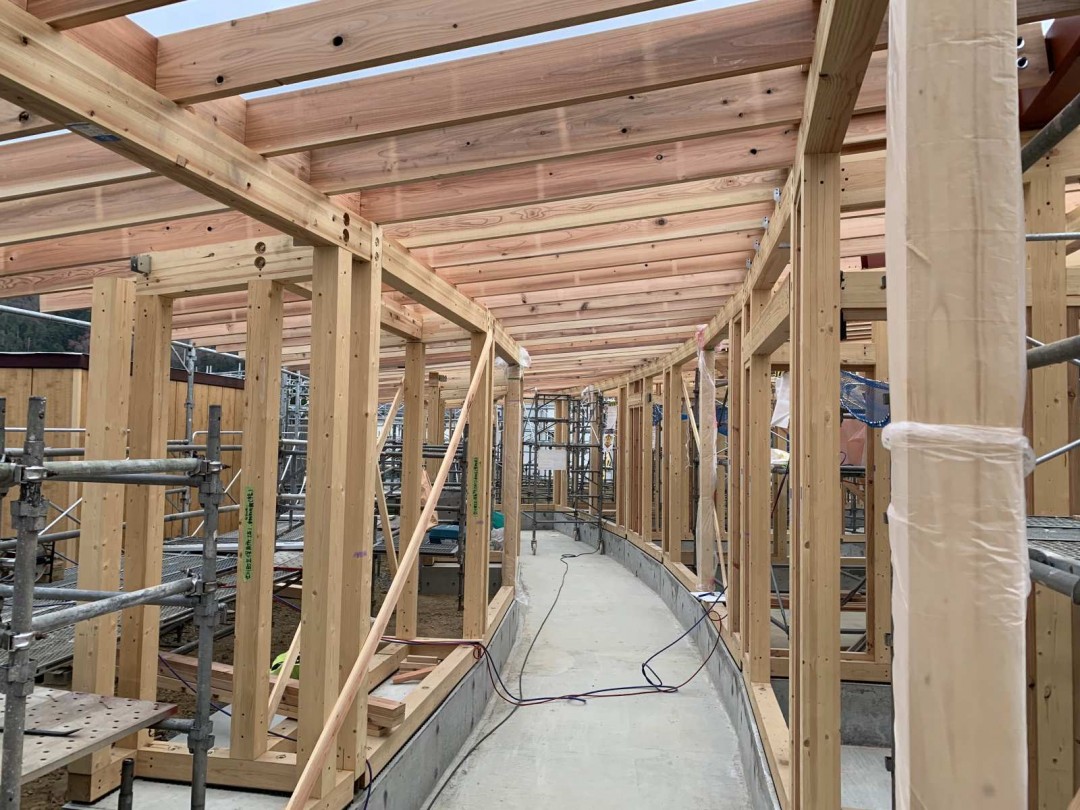

屋根工事が始まりました。屋根材として用いているガルバリウム鋼板の現場成形作業はとても大きく迫力がありました。11月にモックアップで確認した通り、軒先は滑らかに仕上がりそうです。ドローンで撮った写真では徐々に屋根工事が進んでいるのがよく分かります。

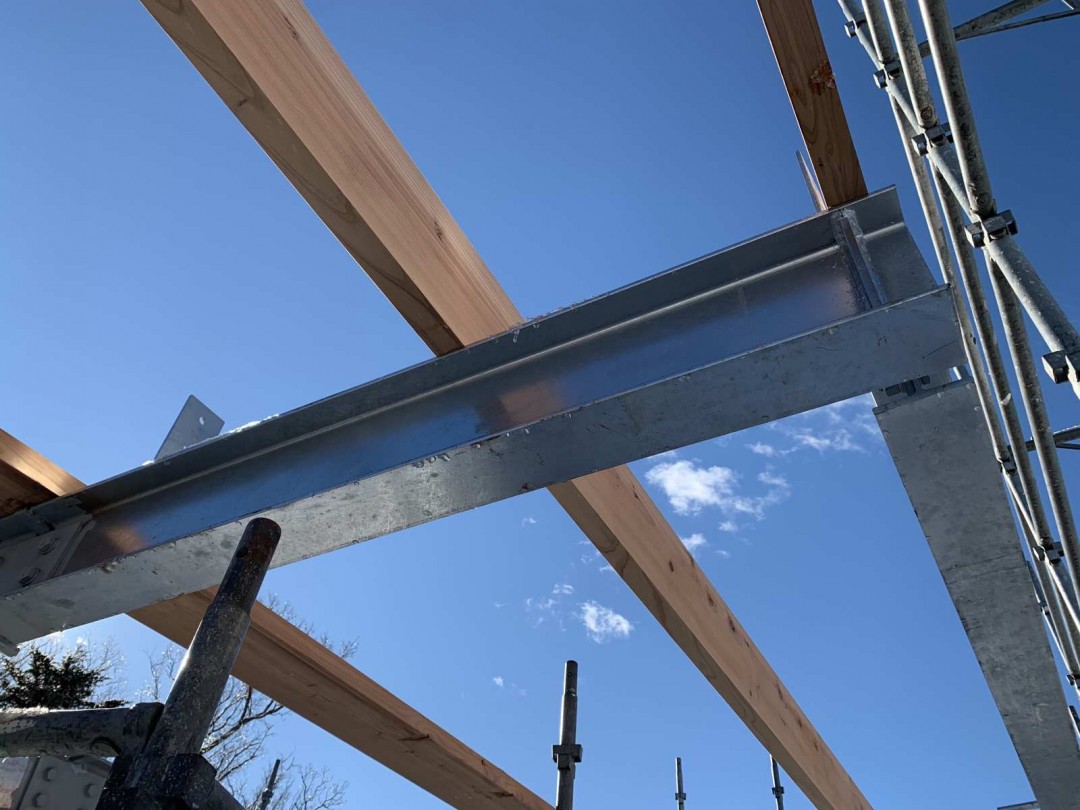

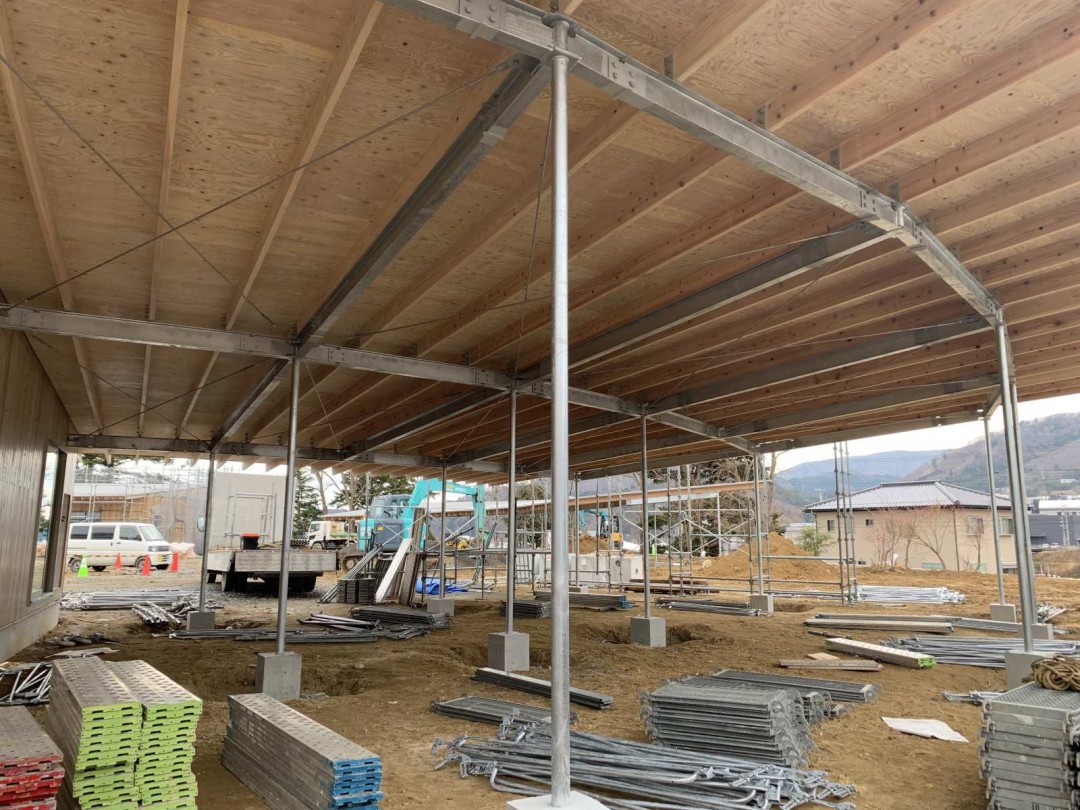

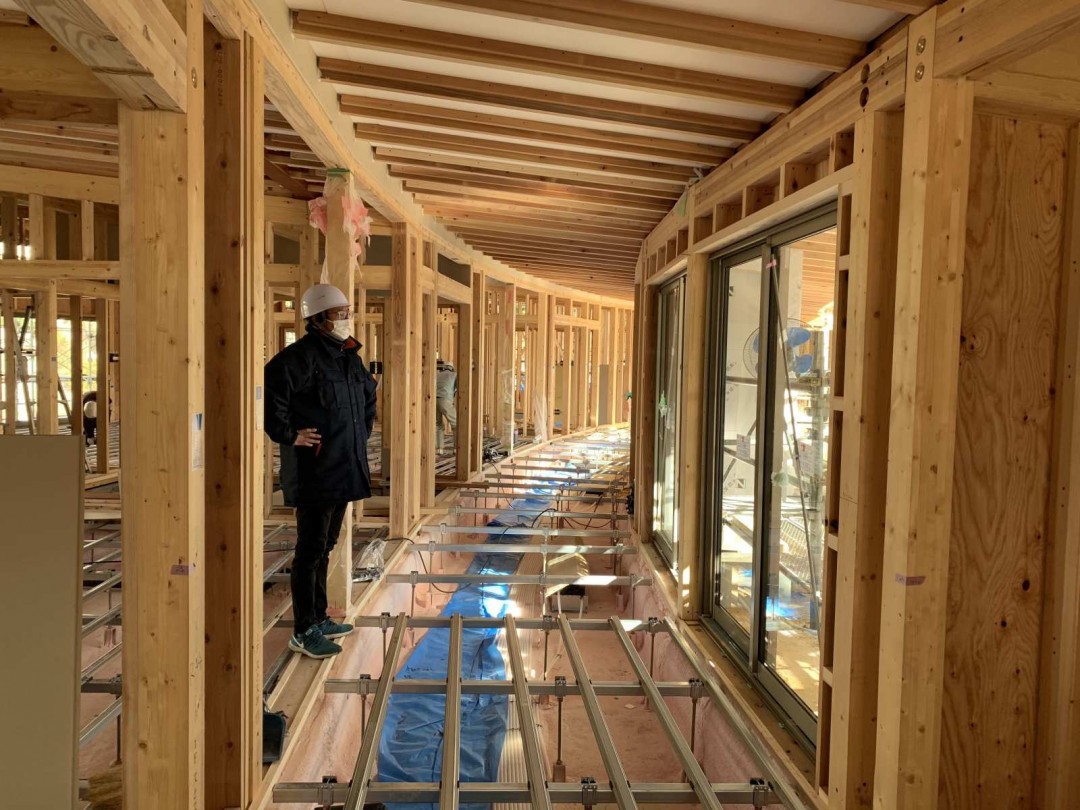

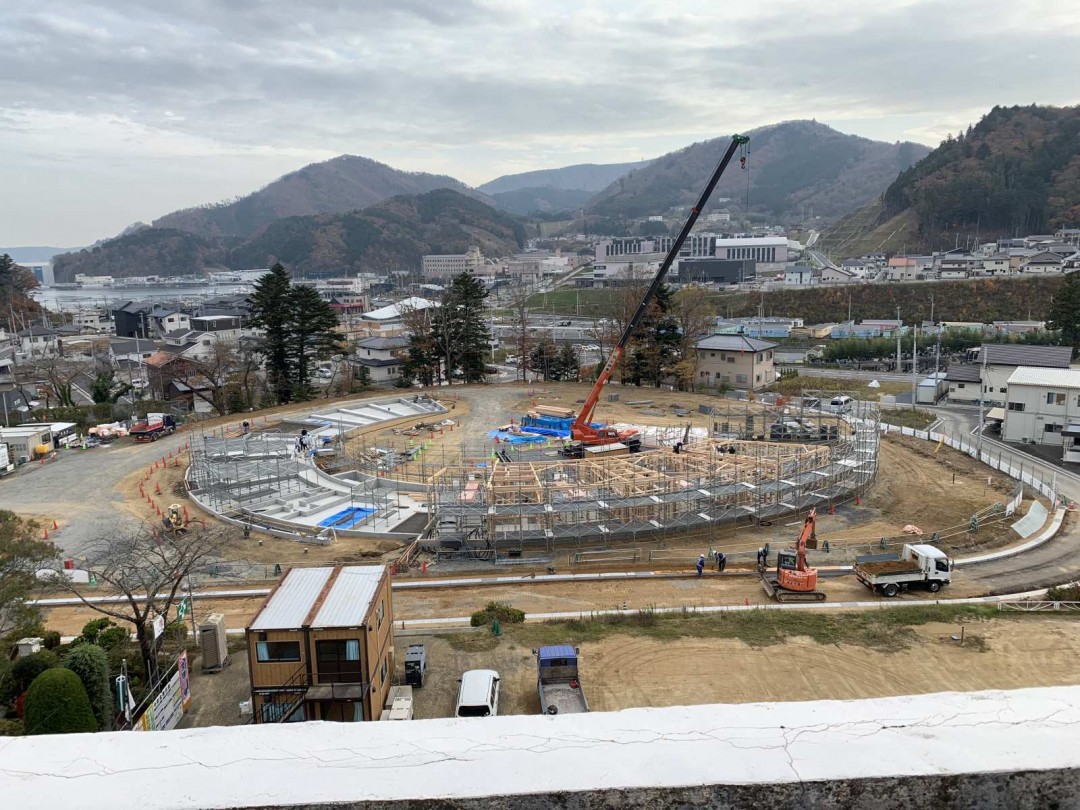

建方工事が始まりました

2020.11.30

1 (NXPowerLite Copy) 2 (NXPowerLite Copy)

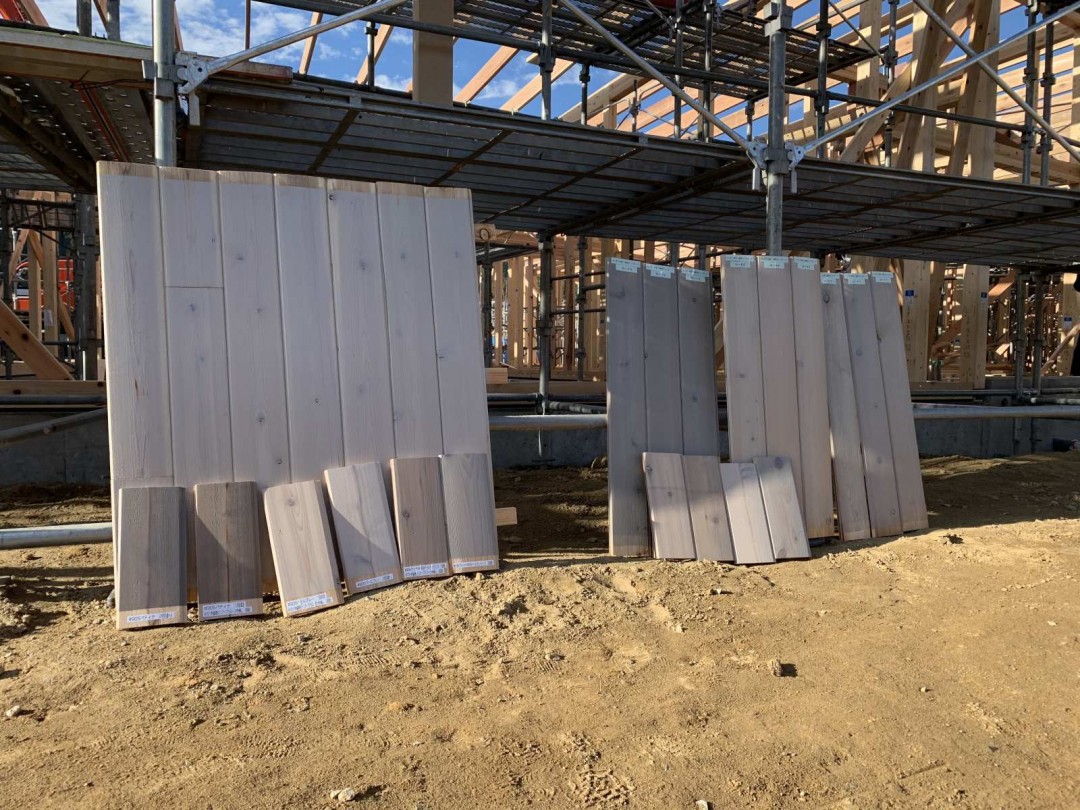

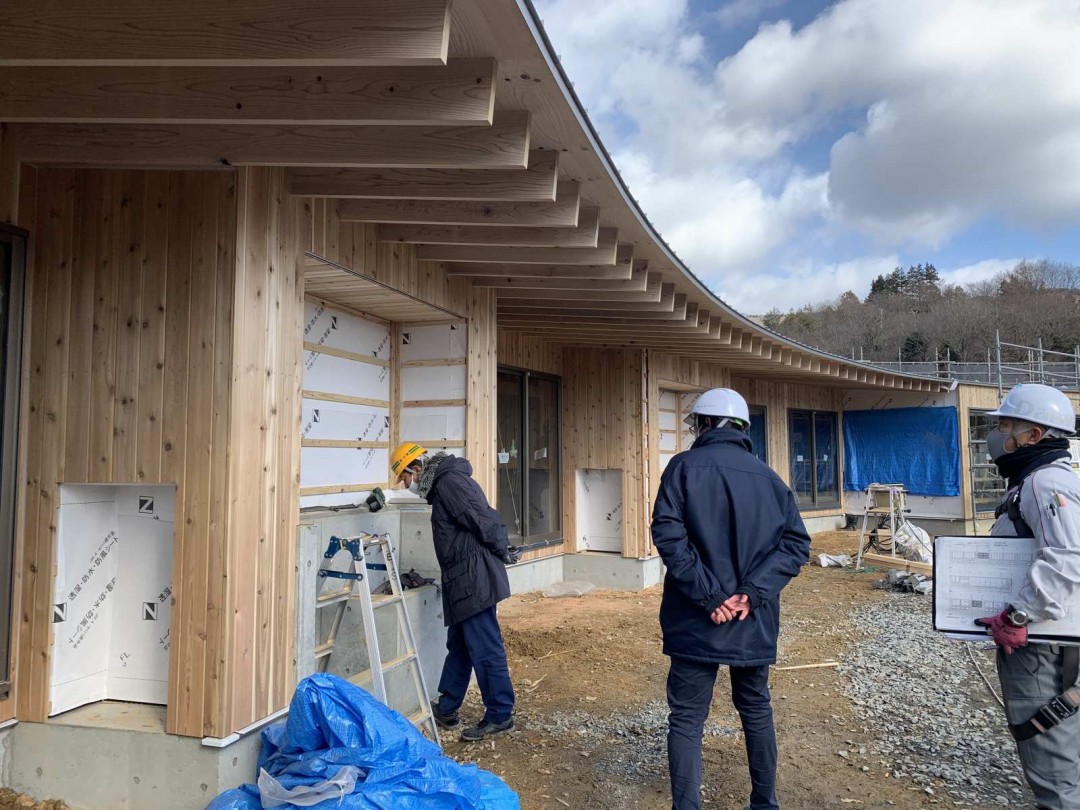

建方工事を始める前に柱梁の接合部や軒先のモックアップを作成し、構造や納まり、見え方に問題がないか確認します。

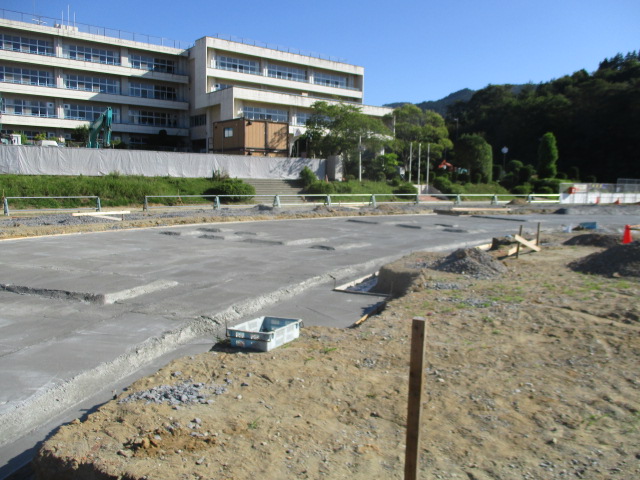

基礎工事中です-2

2020.10.31

1 (NXPowerLite Copy) 2

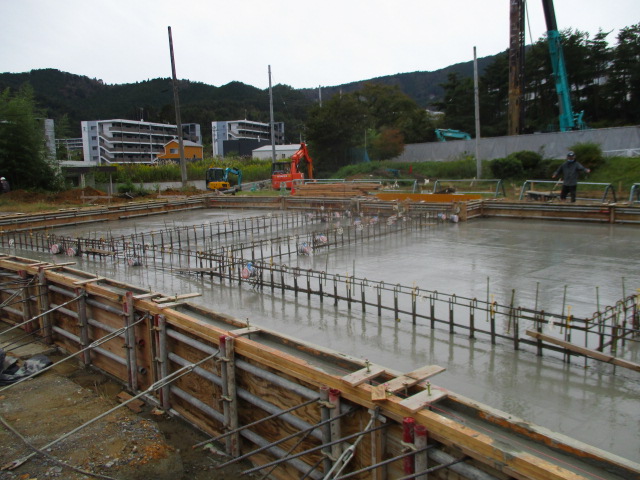

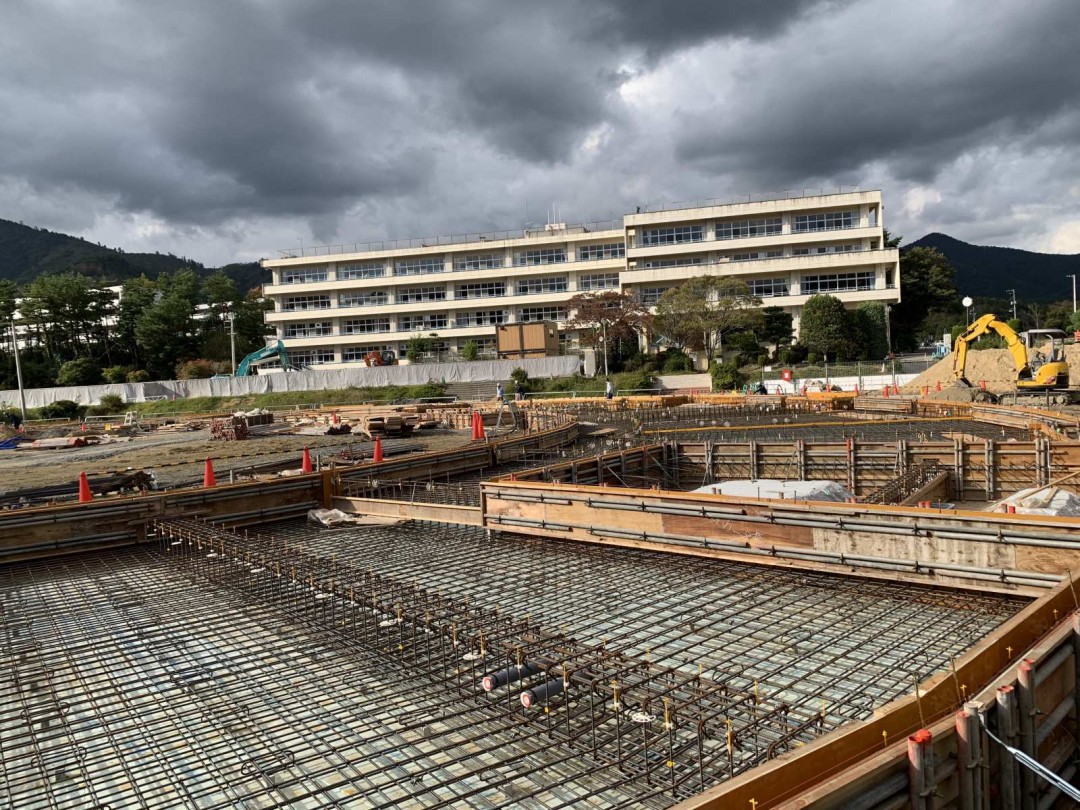

配筋が終わり、全体に型枠も組まれました。配筋検査・型枠検査の後、コンクリートを流し込んで行きます。

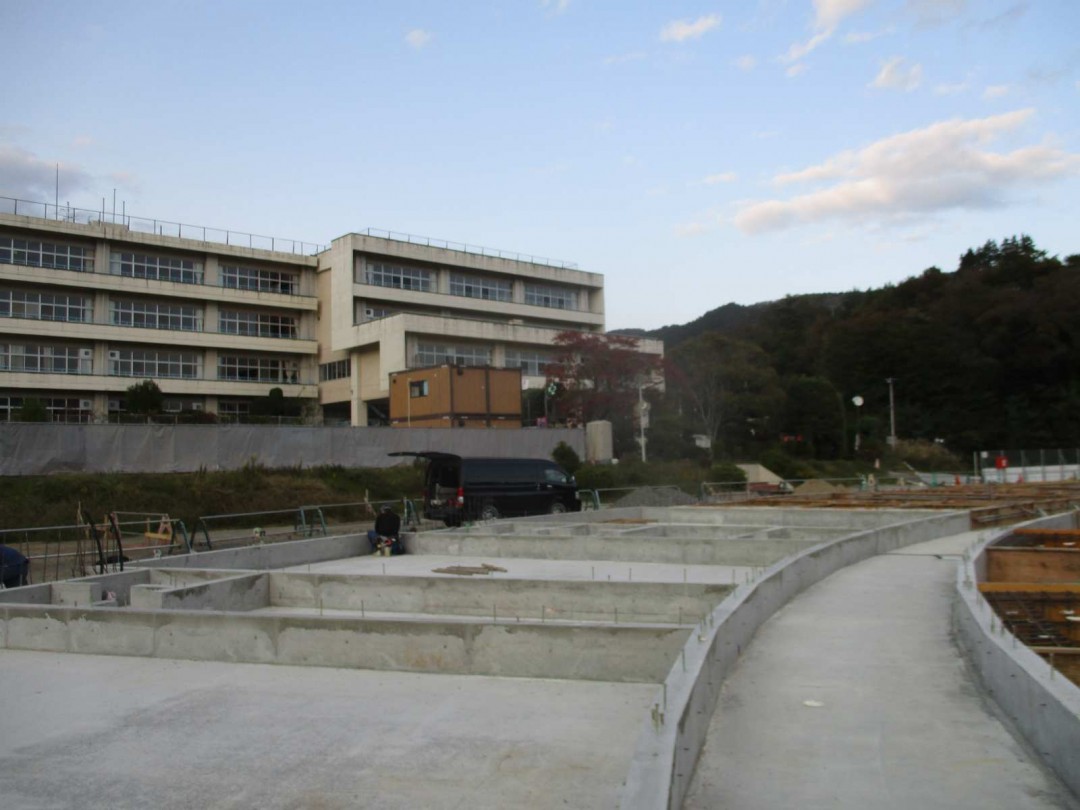

基礎工事中です

2020.09.30

1

2

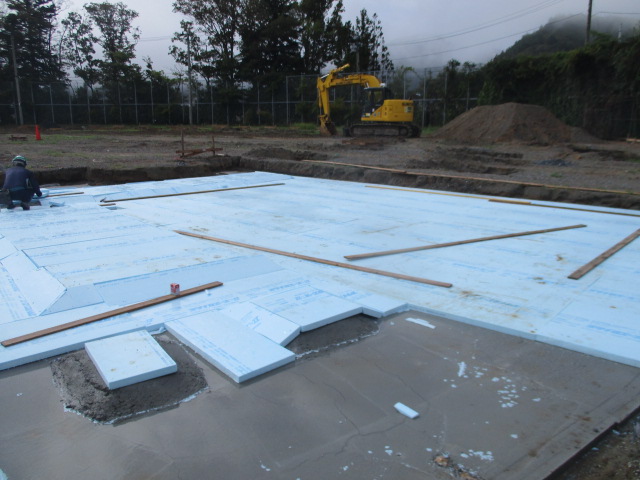

スタイロフォームを敷き、配筋をしていきます。

配筋が始まると建物の形や部屋割りがなんとなく分かるようになってきました。

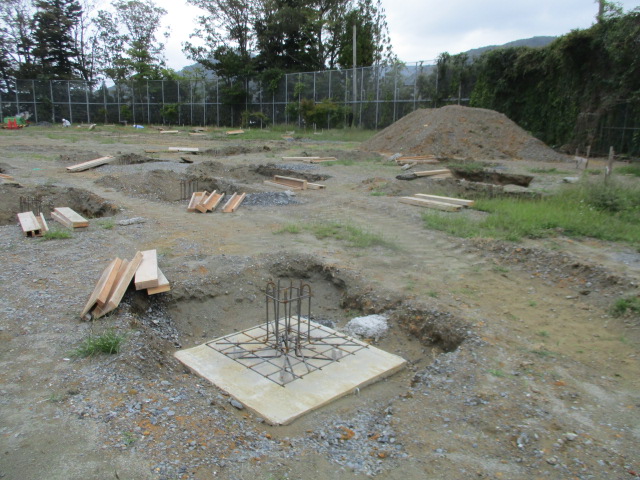

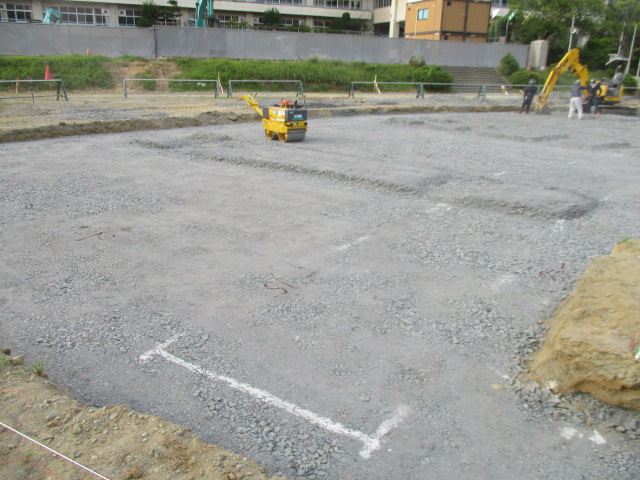

土工事が始まりました

2020.08.31

1 2

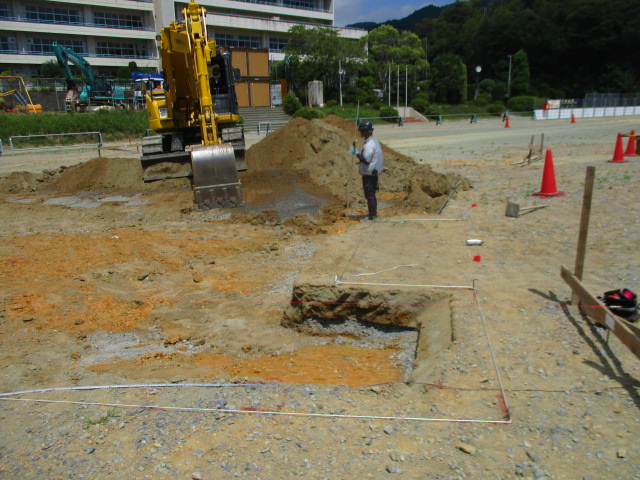

敷地は元々小学校のグラウンドだったため、既存の暗渠管を撤去から根伐を始めていきます。

制作メモ:カスタム分類「tax_projects」各一覧ページ
